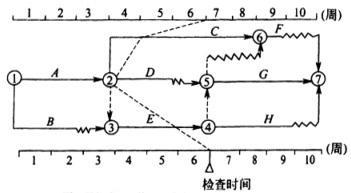

某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出()A、C工作实际进度拖后2周,影响工期2周...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出()
选项 A、C工作实际进度拖后2周,影响工期2周 B、D工作实际进度超前2周,不影响工期 C、D工作实际进度拖后3周,影响工期2周 D、E工作实际进度拖后1周,不影响工期
答案 C
解析 A错,C工作实际进度拖后2周,但有1周总时差,影响工期1周;B错,D工作实际进度拖后3周,将影响工期;C对,D工作实际进度拖后3周,但有1周总时差,影响工期2周;D错,E工作实际进度拖后1周,影响工期1周。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0304秒, 内存占用1.03 MB, Cache:redis,访问数据库17次
