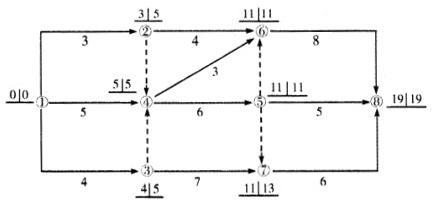

某工程双代号网络计划中各节点的最早时间与最迟时间如下图所示,该计划表明()A、工作①—③的自由时差为l B、工作④—⑤为关键工作 C、工作④—...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号网络计划中各节点的最早时间与最迟时间如下图所示,该计划表明()
选项 A、工作①—③的自由时差为l B、工作④—⑤为关键工作 C、工作④—⑥为关键工作 D、工作⑤—⑧的总时差为零 E、工作⑦—⑧的自由时差为2
答案 BE
解析 关键线路为①—④—⑤—⑥—⑧,工作④—⑤为关键工作,工作④—⑥不是关键工作。工作的总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所得差值再减其持续时间,工作⑤—⑧的总时差为19-11-5=3(天)。工作的自由时差等于该工作完成节点的最早时间减去该工作开始节点的最早时间所得差值再减其持续时间。工作①—③的自由时差为4-0-4=0(天),工作⑦—⑧的自由时差为19-11-6=2(天)。
