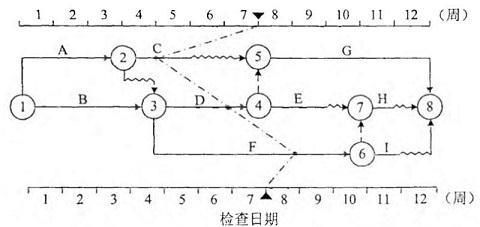

某工程时标网络计划及第7周末前锋线如下图所示,关于实际进度与计划进度比较结果正确的是( )。 A、工作C实际进度拖后2周,影响总工期1周 B、工作...

作者: rantiku 人气: - 评论: 0
问题 某工程时标网络计划及第7周末前锋线如下图所示,关于实际进度与计划进度比较结果正确的是( )。
选项 A、工作C实际进度拖后2周,影响总工期1周 B、工作D实际进度提前1周,不影响总工期 C、工作F实际进度提前1周,不影响总工期 D、如果按照第7周末结果调整进度计划,工作H可提前开始
答案 C
解析 本题考查的是前锋线比较法。选项A工作C实际进度拖后3周,影响总工期1周;选项B工作D实际进度拖后1周,影响总工期1周;选项D如果按照第7周末结果调整进度计划,工作H不能提前开始。参见教材P101。
