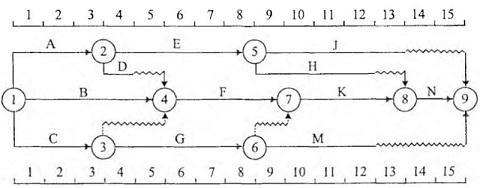

某工程双代号时标网络计划(时间单位:周)如下图所示,其中工作E的总时差和自由时差( )。 A、分别为1周和0周 B、均为1周 C、分别为2周和...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号时标网络计划(时间单位:周)如下图所示,其中工作E的总时差和自由时差( )。
选项 A、分别为1周和0周 B、均为1周 C、分别为2周和1周 D、均为2周
答案 A
解析 本题考查的是时标网络计划中时间参数的判定。E工作没有波形线,所以自由时差为0,总时差=自由时差+紧后工作波形线的最小值=0+1=1周。参见教材P63。
