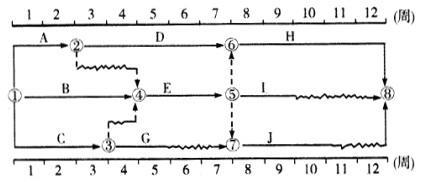

某工程双代号时标网络计划如下图所示,其中工作G的总时差为()周。A、2 B、3 C、4 D、5

作者: rantiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,其中工作G的总时差为()周。
选项 A、2 B、3 C、4 D、5
答案 C
解析 总时差等于其紧后工作的总时差加本工作与其紧后工作之间的时间间隔所得之和的最小值,即:TFi-j=min{TFi-j+LAGi-j,j-k}=2+2=4(周)。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0437秒, 内存占用1.03 MB, Cache:redis,访问数据库19次
