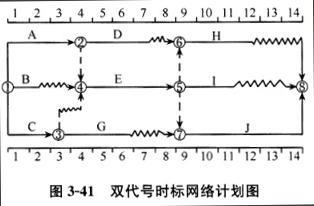

在图3-41所示双代号时标网络计划中,如果C、E、H三项工作因共用一台施工机械而必须顺序施工,则该施工机械在现场的最小闲置时间为()周。A、0 B...

作者: rantiku 人气: - 评论: 0
问题 在图3-41所示双代号时标网络计划中,如果C、E、H三项工作因共用一台施工机械而必须顺序施工,则该施工机械在现场的最小闲置时间为()周。
选项 A、0 B、1 C、2 D、3
答案 A
解析 本题考查的是机械最小闲置时间。机械待在现场最短时间,机械在现场工作时间,最小机械闲置时间T1=EFH-LSC=13-(0+1)=12,机械在现场工作时间T2=DC+DE+DH=3+5+4=12,最小机械闲置时间△T=T1-T2=12-12=0。
