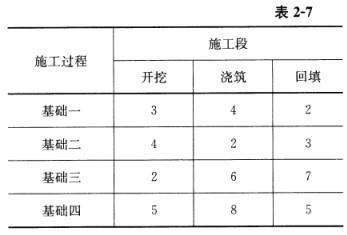

某建筑物基础工程的施工过程、施工段划分和流水节拍(天)见表2-7。如果组织非节奏流水施工,则基础二浇筑完工时间为第()天。A、9 B、11 C...

作者: rantiku 人气: - 评论: 0
问题 某建筑物基础工程的施工过程、施工段划分和流水节拍(天)见表2-7。如果组织非节奏流水施工,则基础二浇筑完工时间为第()天。
选项 A、9 B、11 C、14 D、15
答案 A
解析 本题考查的是非节奏流水施工。基础一和基础二流水步距=3,所以基础二浇筑完工时间=3+(4+2)=9(天)。
