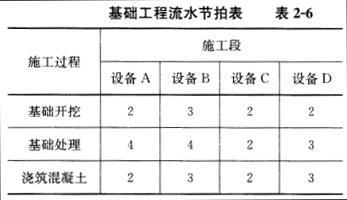

问题 某厂需要修建4台设备的基础工程,施工过程包括基础开挖、基础处理和浇筑混凝土。因设备型号与基础条件等不同,使得4台设备(施工段)的各施工过程有着不同的流水节拍,见表2-6。则流水施工工期是()。
选项 A、16 B、18 C、20 D、22
答案 B

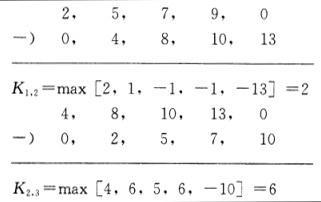

解析 本题考查的是流水施工。从流水节拍的特点可以看出,本工程应按非节奏流水施工方式组织施工。(1)确定施工流向由设备A→B→C→D,施工段数m=4;(2)确定施工过程数n=3,包括基础开挖、基础处理和浇筑混凝土;(3)采用“累加数列错位相减取大差法”求流水步距: (4)计算流水施工工期:T=∑K+∑tn=(2+6)+(2+3+2+3)=18
