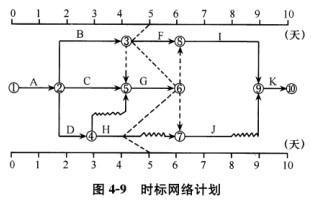

检查某工程的实际进度后,绘制的进度前锋线如图4-9所示,在原计划工期不变的情况下,H工作尚有总时差()天。A、0 B、1 C、2 D、3

作者: rantiku 人气: - 评论: 0
问题 检查某工程的实际进度后,绘制的进度前锋线如图4-9所示,在原计划工期不变的情况下,H工作尚有总时差()天。
选项 A、0 B、1 C、2 D、3
答案 B
解析 本题考查的是前锋线比较法。工作H原有总时差9-2-5=2天,现有总时差为2-1=1天。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0241秒, 内存占用1.03 MB, Cache:redis,访问数据库19次
