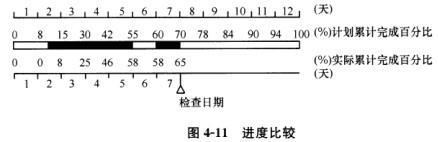

问题 某混凝土工程按计划12天完成,图4-11中标出了截至第7天末的实际施工时间,从图4-11中可以看出()。
选项 A、该工作实际开始时间比计划开始时间晚2天 B、第5天末实际进度比计划进度拖后3% C、第4天内计划完成的任务量为12% D、第7天内实际进度比计划进度拖后5%
答案 C
解析 本题考查的是横道图比较法。从图中可知:该工作实际开始时间比计划开始时间晚约1.5天,所以A不正确;第5天末实际进度计划比计划进度超前3%,所以B不正确;第7天内实际进度比计划进度拖后3%,所以D不正确;第4天内计划完成的任务量为42%-30%=12%。
