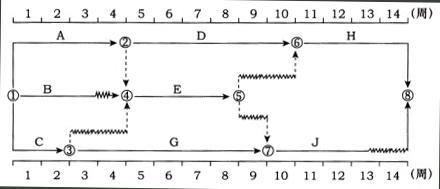

在下图所示双代号时标网络计划中,如果C、E、H三项工作因共用一台施工机械而必须顺序施工,则该施工机械在现场的最小闲置时间为()周。A、4 B、3 ...

作者: rantiku 人气: - 评论: 0
问题 在下图所示双代号时标网络计划中,如果C、E、H三项工作因共用一台施工机械而必须顺序施工,则该施工机械在现场的最小闲置时间为()周。
选项 A、4 B、3 C、2 D、1
答案 C
解析 本题考查的是时标网络计划中时间参数的判定。如果按原计划实行,施工机械闲置时间总共为4周。通过时间参数的计算,工作C的总时差为2周、自由时差为0周,工作E的总时差为2周,工作H的总时差为0周、自由时差为0周。三项工作共用一台机械且必须顺序施工,关键线路为A→D→H,对于工作H不可以提前开始也不可以推迟开始。对于工作C只可以晚开始2周,也就是在第3周开始工作,才不会影响其后工作G、J的完成。这样施工机械在现场最小闲置时间为4→2=2周。
