下列导致承包人索赔的情况中,工程师应批准补偿费用及利润的有()A、延误发放施工图纸 B、延误移交施工现场 C、施工中由于异常不利的气候条件造成的暂...

作者: rantiku 人气: - 评论: 0
问题 下列导致承包人索赔的情况中,工程师应批准补偿费用及利润的有()
选项 A、延误发放施工图纸 B、延误移交施工现场 C、施工中由于异常不利的气候条件造成的暂停施工 D、施工中遇到有保护价值古迹的暂停施工 E、依据工程师提供的错误数据导致的放线错误
答案 ABE

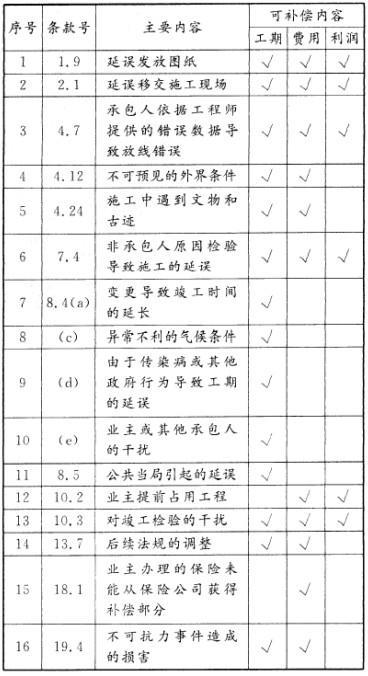

解析 FIDIC《施工合同条件》中,按照引起承包人损失事件原因的不同,对承包人索赔可能给予合理补偿工期、费用和利润的情况,分别作出了相应的规定,具体如下表:
