问题 根据FIDIC《施工合同条件》,工程师只批准工期顺延而不给经济补偿的有( )。
选项 A: 延误发放图纸 B: 延误移交施工现场 C: 异常恶劣的气候条件 D: 执行政府部门发布的某时间段暂停施工的指示 E: 不可抗力不能按期竣工
答案 CDE

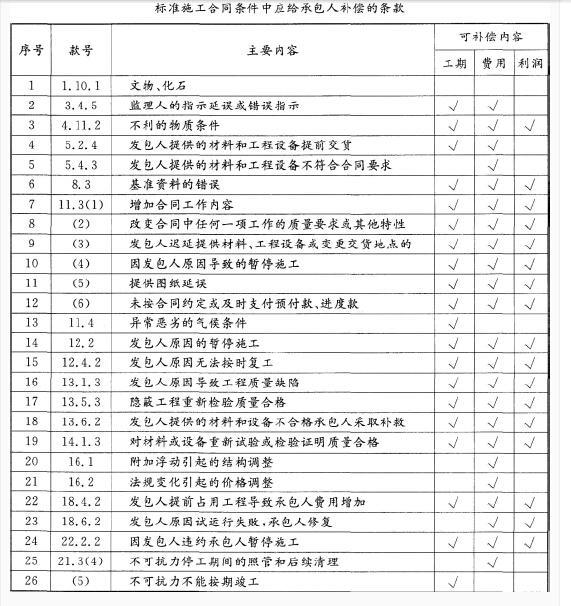

解析 在FIDIC《施工合同条件》中,按照引起承包人损失事件原因的不同, 对承包人索赔可能给予合理补偿工期、费用和利润的情况,分别作出了相应的规定, 具体如下表所示。由表中可知,本题应选选项C、D、E。
