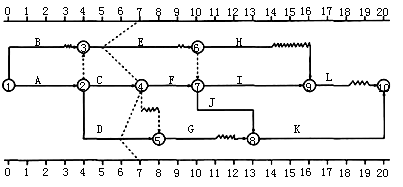

背景:某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀进行(如图 5.1所示)。该计划得到总监...

作者: tihaiku 人气: - 评论: 0
问题 背景:某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀进行(如图 5.1所示)。该计划得到总监理工程师的批准。 当工程进行到第7个月末时,进度检查绘出的实际进度前锋线如图4.1所示。 E工作和F工作于第10个月末完成以后,业主决定对K工作进行设计变更,变更设计图纸于第13个月末完成。工程进行到第12个月末时,进度检查时发现: (1)H工作刚刚开始; (2)I工作仅完成了1个月的工作量: (3)J工作和G工作刚刚完成。 图5.1 施工总进度计划图(单位:月) <1>?、为了保证本工程的建设工期,在施工总进度计划中应重点控制哪些工作?(关键工作) <2>?、根据第7个月末工程施工进度检查结果,分别分析E、C、D工作的进度情况及对其紧后工作和总工期产生的影响。 <4>?、根据第12个月末进度检查结果,在图中绘出进度前锋线。此时总工期为多少个月? <5>?、由于E、F工作完成后K工作的施工图纸晚到1个月,K工作无法在第12个月末开始施工,总承包单位就此向业主提出了工期索赔。造价工程师应如何处理?说明理由。 ?
选项
答案

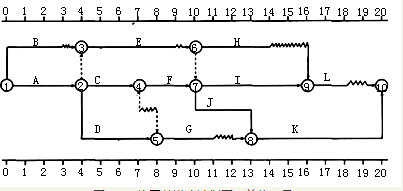

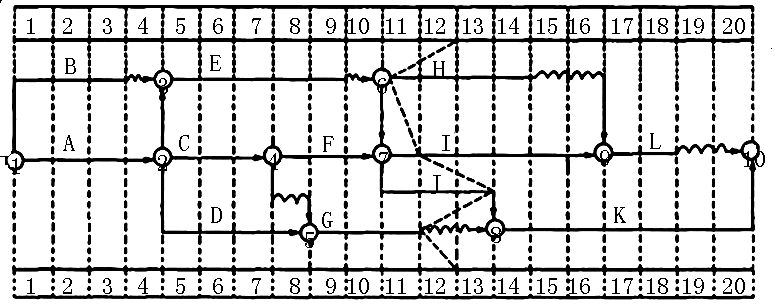

解析 【正确答案】 重点控制的工作为:A、C、F、J、K;因为它们都是关键工作。 【正确答案】 (1)E工作拖后2个月,影响H、I、J工作的最早开始时间,ESH=10,ESI=10,ESJ=10,TFE=1且影响总工期1个月。 (2)C工作实际进度与计划进度一致,不影响F、G的最早开始时间,不影响总工期。 (3)D工作拖后1个月,影响G工作的最早开始时间,ESG=8,TFD=2,但不影响总工期。 【正确答案】 第7个月末: 拟完工作计划投资=A+B+C+3/4D+3/5E=40+45+27+3/4×16+3/5×25=139(万元) 已完工程计划投资=A+B+C+1/2D+1/5E=40+45+27+1/2×16+1/5×25=125(万元) 进度偏差=已完工程计划投资-拟完工作计划投资=125-139=-14(万元) 说明:进度拖延了14万元 费用偏差=已完工程计划投资-已完工程实际投资=125-150=-25(万元) 说明:费用超支了25万元 【正确答案】 此时总工期为19个月(如下图)。 【正确答案】 不予批准,理由:K工作设计变更图纸于第13个月末完成,对总监理工程师批准的进度计划(20个月)并未造成影响,故不予批准。

相关内容:背景,工程施工,合同,工期,20个月,工程,开工,单位,监理,工程师,施工,进度,计划,工作,如图,5.1所示,总监

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0373秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
