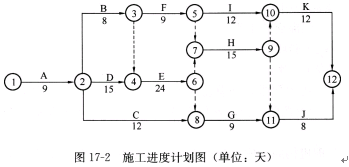

问题 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。项目监理机构批准的施工进度计划如图17—2所示,各项工作均按最早开始时问安排,匀速进行。 施工过程中发生如下事件: 事件1:施工准备期问,由于施工设备未按期进场,施工单位在合同约定的开工日前第5天向项目经理机构提出延期开工的申请,总监理工程师审核后给予书面回复。 事件2:施工准备完毕后,项目监理机构审查《工程开工报审表》及相关资料后认为:施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需求,施工单位现场管理人员已到位,但其他开工条件尚不具备。总监理工程师不予签发《工程开工报审表》。 事件3:工程开工后第20天下班时刻,项目监理机构确认:A、B工作已完成;C工作已完成6天的工作量;D工作已完成5天的工作量;B工作在未经监理人员验收的情况下,F工作已进行1天。 【问题】 1.总监理工程师是否应批准事件1中施工单位提出的延期开工申请?说明理由。 2.根据《建设工程监理规范》(GB/T50319--2013),该工程还应具备哪些开工条件,总监理工程师方可签发《工程开工报审表》? 3.针对上图所示的施工进度计划,确定该施工进度计划的工期和关键工作。并分别计算C工作、D工作、F工作的总时差和自由时差。 4.分析开工后第20天下班时刻施工进度计划的执行情况,并分别说明对总工期及紧后工作的影响,此时,预计总工期延长多少天? 5.针对事件3中F工作在B工作未经验收的情况下就开工的情形,项目监理机构应如何处理?
选项
答案
解析 1.总监理工程师不应批准事件1中施工单位提出的延期开工申请。 理由:根据《建设工程施工合同(规范文本)》的规定,如果承包人不能按时开工,应在不迟于协议约定的开工日期前7天以书面形式向监理工程师提出延期开工的理由和要求,本案例是在开工日前5天提出,不符合规定,所以不应批准。 2.根据《建设工程监理规范》(GB/T50319--2013),该工程还应具备以下开工条件,总监理工程师方可签发《工程开工报审表》:①施工组织设计已获总监理工程师批准;②机具、施工人员已进场,主要工程材料已落实;③进场道路及水、电、通信等已满足开工要求。 3.该施工进度计划的工期为75天,关键工作为A、D、E、H、K。 C工作自由时差=(9+15+24-9-12)天=27天,总时差=(75-9-12-9-8)天=37天。 D工作为关键工作,因此,自由时差为0,总时差为0。 F工作的自由时差=(26-9-8-9)天=0,总时差=(75-9-8-9-15-12)天=22天。 4.A工作已完成,对总工期及紧后工作无影响。 B工作已完成,对总工期及紧后工作无影响。 C工作已完成6天的工作量,拖延了5天,拖延的时间既没有超过总时差,也没有超过自由时差,对总工期及紧后工作无影响。 D工作已完成5天的工作量,拖延了6天,D工作为关键线路,预计会使总工期延长6天,也会影响紧后工作。 5.项目监理机构应按以下程序进行处理: (1)由总监理工程师签发局部工程暂停令; (2)责令施工单位对B工作进行自检,自检合格后按检验程序向项目监理机构申报验收; (3)项目监理机构按验收程序对B工作组织验收; (4)若验收合格,,尚应检查F工作的已施工部分是否符合质量要求,若符合,由总监理工程师签发复工令,方能进行F工作的施工; (5)若B工作的验收不合格,应责令施工单位编报处理方案,经监理方审查同意后,由施工单位照方案进行处理,项目监理机构应对处理过程进行跟踪检查,质量处理完成后,再按上述(2)~(4)步程序执行; (6)若F工作已施工部分不符合质量要求,亦应责令施工单位进行处理,再按上述第(4)步程序执行; (7)由施工单位承担所造成的费用及工期损失。

相关内容:监理,工程,建设单位,建设工程施工合同(示范文本),施工,合同,项目,机构,进度,计划,如图,2所示,工作

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0361秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
