某建设工程由四幢大板结构楼房组成,每幢楼房为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程4项,其流水节拍分别为:5周、10周、10周、...

作者: tihaiku 人气: - 评论: 0
问题 某建设工程由四幢大板结构楼房组成,每幢楼房为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程4项,其流水节拍分别为:5周、10周、10周、5周。 【问题】按加快的成倍节拍流水施工如何安排?画出横道图并计算工期。
选项
答案

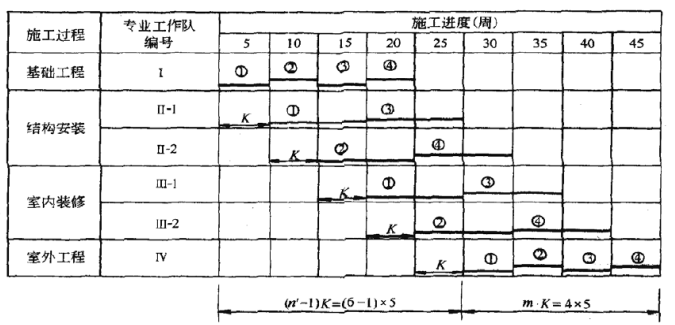

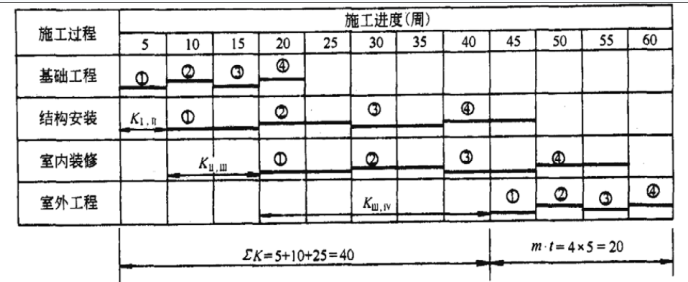

解析 一般的成倍节拍流水施工进度计划如下图 所示。 总工期为: T0=(5+10+25)+4×5=60周 (注:计算方法此处未介绍,可按下一节“非节奏流水”计算。) (1)计算流水步距 流水步距等于流水节拍的最大公约数: K=min[5,10,10,5]=5(周 ) (2)确定专业工作队数目 【做法分析: 每个施工过程成立的专业工作队数目可按下式计算: bj=tj/K 式中 bj——第j个施工过程的专业工作队数目; tj——第/个施工过程的流水节拍; K——流水步距。 】 本题目各施工过程的专业工作队数目分别为: I——基础工程:bⅠ= 5/5=1 (个) Ⅱ——结构安装:bⅡ=10/5=2 (个) Ⅲ——室内装修:bⅢ=10/5=2 (个) Ⅳ——室外工程:bⅣ= 5/5=1 (个) 专业工作队总数:n’=(1+2+2+1)=6 (个) (3) 加快的成倍节拍流水施工进度计划如下图 所示。 (4) 流水施工工期 流水施工工期为:T=(m + n’-1)K=(4+6-1)×5=45(周)

相关内容:建设工程,四幢,大板,结构,楼房,每幢,施工段,工段,施工,过程,基础工程,室内装修,室外,工程,流水,节拍
