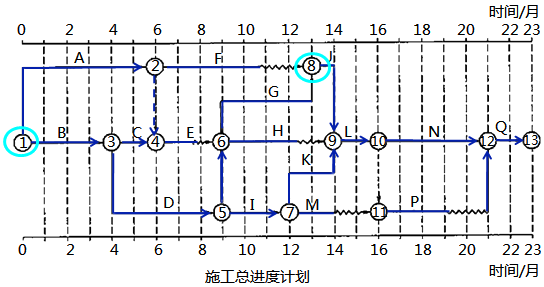

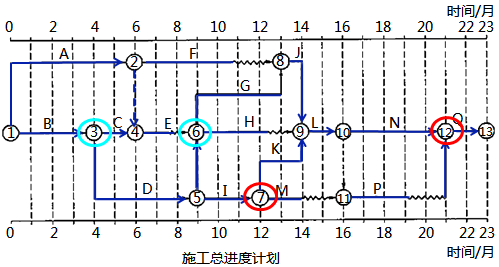

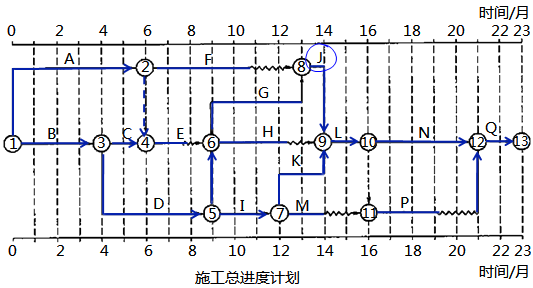

某调水工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》签订了施工合同,经项目监理机构批准的施工总进度计划见下页图(时间单位:月),...

作者: tihaiku 人气: - 评论: 0
问题 某调水工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》签订了施工合同,经项目监理机构批准的施工总进度计划见下页图(时间单位:月),各项工作均按最早开始时间安排且匀速施工。 【事件】   施工过程中发生如下事件:   事件1:工作A的内容为“土石方开挖施工”,施工中发现煤矿采空区,处理采空区导致工作A暂停施工0.5个月,承包人机械闲置损失12万元,承包人向项目监理机构提出工程延期和费用补偿申请。   事件2:由于施工过程中发现文物,使工作J推迟2个月开始,造成施工人员窝工损失6万元,承包人向项目监理机构提出索赔,要求工期延期2个月,补偿费用6万元。   事件3:事件2发生后,发包人要求工程仍按原计划工期完工,为此,承包人决定采取赶工措施,经确认,相关工作赶工费率及可缩短时间见下表。   相关工作赶工费率及可缩短时间 【问题】   1.指出图中所示施工总进度计划的关键路线及工作E、工作M的总时差和自由时差。  2.针对事件1,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。 事件1:工作A的内容为“土石方开挖施工”,施工中发现煤矿采空区,处理采空区导致工作A暂停施工0.5个月,承包人机械闲置损失12万元,承包人向项目监理机构提出工程延期和费用补偿申请。  3.针对事件2,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。  事件2:由于施工过程中发现文物,使工作J推迟2个月开始,造成施工人员窝工损失6万元,承包人向项目监理机构提出索赔,要求工期延期2个月,补偿费用6万元。 4.针对事件3,为使赶工费用最少,应选哪几项工作进行压缩,说明理由,需要增加赶工费多少万元? 事件3:事件2发生后,发包人要求工程仍按原计划工期完工,为此,承包人决定采取赶工措施,经确认,相关工作赶工费率及可缩短时间见下表。   事件2:由于施工过程中发现文物,使工作J推迟2个月开始,造成施工人员窝工损失6万元,承包人向项目监理机构提出索赔,要求工期延期2个月,补偿费用6万元。
选项
答案
解析 问题1:   (1)关键路线:B→D→G→J→L→N→Q(或1→3→5→7→9→10→12→13)和B→D→I→K→L→N→Q(或1→3→5→6→8→9→10→12)。   (2)工作E的总时差为1个月,自由时差为1个月。   (3)工作M的总时差为4个月,自由时差为2个月。 问题2:   (1)不应批准工程延期。理由:施工中发现煤矿采空区,不属于承包人的责任,发包人应顺延延误的工期。但是由于工作A有1个月的总时差,所以工作A暂停施工0.5个月不影响总工期。   (2)应批准费用补偿12万元。理由:施工中处理采空区引起的暂停施工不属于承包人的责任,发包人应承担处理换填基坑发生的费用,应补偿承包人机械闲置损失12万元。 问题3:   监理机构应批准工期延误2个月、费用补偿6万元。理由:施工过程中发现文物,发包人应承担发生的工期延误和费用增加。工作J是关键工作,所以应批准工程延期2个月,费用补偿6万元  问题4:   应选L、N、Q三项关键工作进行压缩。   理由:工作N的赶工费率最低,故第1次调整应压缩关键工作N的持续时间1.5个月,增加赶工费1.5×10=15(万元),压缩总工期1.5个月。   调整后L、N、Q仍然为关键工作,在可压缩的关键工作中。   理由:工作N压缩至极限后,工作L的赶工费率最低,故第2次调整应缩短关键工作L的持续时间0.5个月,增加赶工费0.5×20=10(万元),压缩总工期0.5个月。   经过以上两次调整,已达到压缩总工期2个月的目的,增加赶工费合计:15+10=25(万元)

相关内容:某调,工程,承包人,水利水电工程标准施工招标文件(2009年版),施工,合同,项目,监理,机构,进度,计划,时间,单位

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0467秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
