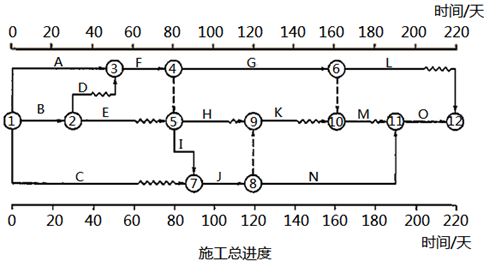

某泵站工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》签订了施工合同。经总监理工程师批准的施工总进度见下页图(时间单位:天),合同...

作者: tihaiku 人气: - 评论: 0
问题 某泵站工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》签订了施工合同。经总监理工程师批准的施工总进度见下页图(时间单位:天),合同工期为220天,各项工作均按最早开始时间安排且匀速施工。 【事件】   施工过程中发生如下事件:   事件1:工作B完成后,承包人发现施工现场地质情况与施工图不符,因设计变更,导致工作D和工作E分别比原计划推迟10天和5天开始施工,造成承包人窝工损失15万元。承包人向项目监理机构提出要求工程延期15天、窝工损失补偿15万元。   事件2:工程开工后90天下班时,监理工程师检查各工作的实际进度为:工作G正常;工作H超前10天;工作I拖后10天。   事件3:针对事件2,发包人要求工程按原合同工期完成,承包人对施工总进度进行了调整,将工作N持续时间压缩60天。 【问题】   1.指出图中所示施工总进度计划的关键路线以及工作H、工作K、工作M的总时差和自由时差。 【问题】   2.事件1中,项目监理机构应批准的工程延期和费用补偿分别为多少?说明理由。 【问题】   3.事件2中,请画出第90天检查的前锋线,并分别指出第90天下班时各工作时间进度对总工期的影响,并说明理由。   工作G正常;工作H超前10天;工作I拖后10天。 【问题】   4.事件3中,指出计划调整后工作H、工作K、工作M的总时差和自由时差。
选项
答案

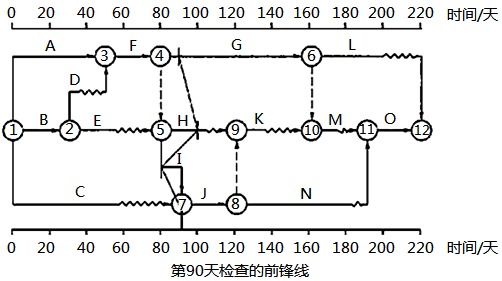

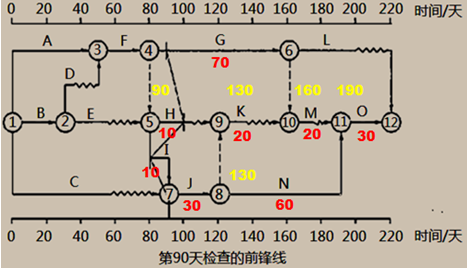

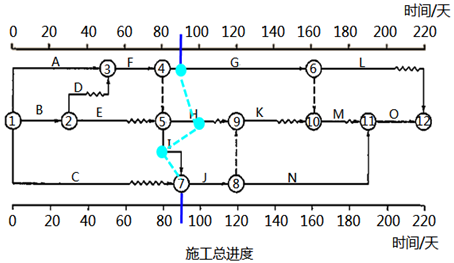

解析  问题1:   关键路线:A → F → I → J → N → O(或1 → 3 → 4 → 5 → 7 → 8 → 11 → 12)。   工作H的总时差40天,自由时差10天;   工作K的总时差30天,自由吋差20天;   工作M的总时差10天,自由时差10天。 问题2:   工程延期为0;费用补偿15万元。   理由:施工现场地质情况与施工图不符造成设计变更,是发包人的原因造成的。   由于工作D推迟10天,总时差10天;工作E推迟5天,总时差20天,推迟的时间均未超过其总时差,不影响工期。 问题3:工作2中,第90天检查的前锋线见下图。  第90天检查时,工作G正常,对总工期无影响;   工作H超前10天,但不是关键工作,所以对总工期无影响;   工作I拖后10天,工作I是关键工作,所以会造成总工期延长10天。   最终会对总工期造成延长10天的影响。 问题4:   工作N压缩60天后,工作H总时差50天,自由时差30天;工作K总时差20天,自由时差10天;工作M总时差10天,自由时差10天。

相关内容:泵站,工程,承包人,水利水电工程标准施工招标文件(2009年版),施工,合同,监理,工程师,进度,时间,单位

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0457秒, 内存占用1.05 MB, Cache:redis,访问数据库18次
