某输水涵洞工程,发包人和承包人按照《水利水电工程标淮施工招标文件(2009年版)》签订了施工承包合同。工程结算时进行价格调整,价格调整按指数法调整,无法采...

作者: tihaiku 人气: - 评论: 0

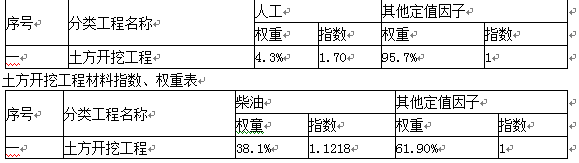

问题 某输水涵洞工程,发包人和承包人按照《水利水电工程标淮施工招标文件(2009年版)》签订了施工承包合同。工程结算时进行价格调整,价格调整按指数法调整,无法采用指数法的采用公式法调整。指数法采用调值公式为  公式法采用调值公式:△P=Q(P-P0)(1+K)   K为投标时税金,按9%计。(计算保留整数)   【事件】   事件1:土方开挖工程人工指数、权重和材料指数、权重见下表。土方开挖工程结算金额2390万元。   土方开挖工程人工指数、权重表  事件2:橡胶止水带釆用公式法调价,完成工程量、合同消耗系数、市场价或采购价、投标预算价见下表。   橡胶止水带完成工程量、合同消耗系数、市场价或采购价、投标预算价   事件3:土方开挖变更完工投资460万元。土方开挖由于暴雨索赔20万元。 【问题】   1.事件1,计算土方开挖工程的人工价差、材料价差以及土方开挖工程的价差调整金额。 【问题】   2.事件2,计算橡胶止水带的价差调整金额。 【问题】   3.事件3,土方开挖变更完成投资是否应调整价格?由于暴雨的索赔是否应调整价格?请说明理由。
选项
答案
解析 问题1:   人工价差:=2390×[95.7%+4.3%×1.7-1]×(1+9%)   =2390×0.0301×1.09=78(万元)   材料价差:   △P=2390×[61.90%+38.1%×1.1218-1]×(1+9%)   =2390×0.0464×1.09=121(万元)   土方开挖工程价差调整金额为:78+121=199(万元) 问题2:   橡胶止水带价差调整金额=完成工程量×合同消耗系数×(市场综合价或采购价-投标预算价)×(1+K)=2830×1.03 ×(128.75-75)×(1+9%)=170777(元) 问题3:   变更工程已按照现行价格结算的不再进行价格调整。变更工程按照投标价结箅的,应进行价格调整。索赔金额不进行价格调整。

相关内容:涵洞,工程,人和,承包人,水利水电工程标淮施工招标文件(2009年版),施工,合同,结算,价格,调整,指数

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0404秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
