某堤防工程,堤顶为4m 宽混凝土路面。项目划分时工程项目作为一个单位工程,100m 划分为一个分部工程,共划分为12 个分部工程。 【事件】 事件1:...

作者: tihaiku 人气: - 评论: 0
问题 某堤防工程,堤顶为4m 宽混凝土路面。项目划分时工程项目作为一个单位工程,100m 划分为一个分部工程,共划分为12 个分部工程。 【事件】 事件1:某混凝土路面单元工程由于混凝土强度不满足要求,质量评定为不合格,经加固补强后造成永久性质量缺陷,但不影响使用,质量评定为优良。 事件2:某分部工程包含40 个单元工程,其中30 个单元工程质量评定为优良;10 个关键单元工程中,8 个质量评定为优良。施工中未发生过质量事故。混凝土试件质量优良。 事件3:该堤防工程,12 个分部工程全部合格,其中10 个分部工程质量评定为优良。2 个重要分部工程全部为优良。施工过程中,土方工程发生过一次质量事故,造成直接经济损失50 万元。工程所有质量与检验质量齐全;堤防沉降监测资料等监测资料齐全。 事件4:单位工程外观质量评定见下表 事件5:工程项目质量评定由施工单位自评为合格,监理单位复核,报质量监督机构核定。 【问题】 1.指出事件1 的不妥之处,并说明理由。阐述质量缺陷的处理程序。 2.对事件2,请确定该分部工程的质量等级,并简述理由。 3.请根据事件3 和事件4,计算该工程外观质量得分率,并确定该工程质量等级,阐述理由。 4.指出事件5 的不妥之处,并说明理由。

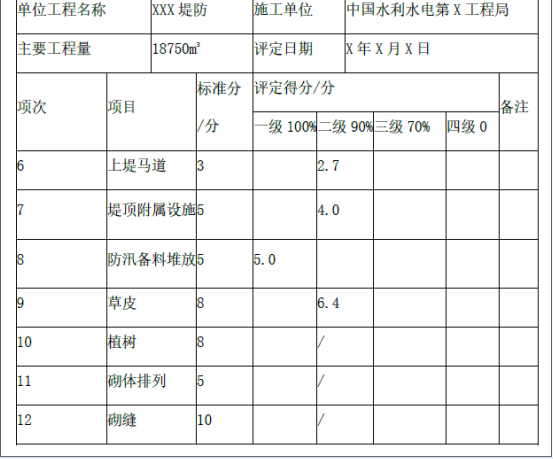

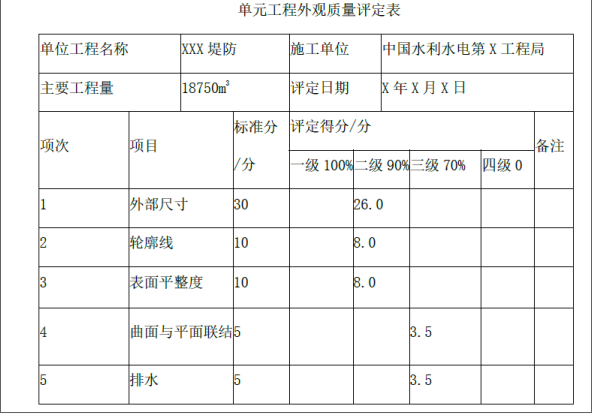

选项
答案
解析 问题1: 不妥之处:将具有永久性质量缺陷的混凝土单元工程评定为优良等级。理由:经加固补强造成永久性质量缺陷的,经项目法人、监理及设计单位确认能基本满足设计要求,其质量可定为合格,但应按规定进行质量缺陷备案。 质量缺陷备案表由监理单位组织填写,内容应真实、准确、完整。各工程参建单位代表应在质量缺陷备案表上签字,若有不同意见应明确记载。质量缺陷备案表应及时报工程质量监督机构备案。 问题2: 质量等级:合格。理由:关键单元工程质量优良率为80%,达不到90%的要求,故只能评为合格。 问题3: 外观质量得分率: Σ评定得分/Σ标准分 =(26.0+8.0+8.0+3.5+3.5+2.7+4.0+5+6.4)/(30+10+10+5+5+3+5+5+8)=67.1/81=82.8% 质量等级为:合格。理由:根据《水利工程质量事故处理暂行规定》,土方工程事故为较大质量事故,不符合单位工程质量优良标准中未发生过较大质量事故的要求。 问题4: 不妥之处:工程项目质量等级评定程序不妥。工程项目质量,在单位工程质量评定合格后,由监理单位进行统计并评定工程项目质量等级,经项目法人认定后,报工程质量监督机构核定。

相关内容:堤防,工程,堤顶,混凝土,路面,项目,工程项目,单位,分部,共划,事件

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0512秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
