某建设单位和施工单位签订了施工合同,合同中约定:主要建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/(天?台)人工补偿费为50...

作者: tihaiku 人气: - 评论: 0

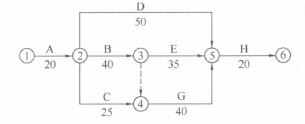

问题 某建设单位和施工单位签订了施工合同,合同中约定:主要建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/(天?台)人工补偿费为50元/(天?人);总工期为120天。经监理机构批准的施工进度计划如下图所示。 施工中发生如下事件: 事件一:建设单位要求施工单位对某构件作破坏性试验,该试验需要打设两根施工试验柱。施工单位就此提出费用索赔要求。 事件二:建设单位提供的建筑材料经施工单位清点人库后,在专业监理工程师见证下进行了取样送检,检测结构合格。施工单位提出,建设单位应支付建筑材料的保管和检验费用;由于现场材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。 事件三: (1)B工作因建设单位要求对设计施工图纸进行修改,致使B工作停工3天(工作每天用工10人,机械3台)。 (2)C工作因施工机械未能按时进场,导致停工5天(C工作每天上工8人,机械2台)。 (3)E工作因建设单位提供的材料未能到货,致停工6天(E工作每天需20人,机械4台)。 施工单位就上述情况按程序向监理机构提出索赔申请。 <1> 、事件一中,施工单位可以提出哪些费用的索赔要求? <2> 、分别分析事件二中,施工单位的要求是否合理?简要说明理由。 <3> 、分别指出事件三中,监理机构是否批准施工单位的索赔要求?计算施工单位可以获得的索赔金额。 <4> 、指出施工单位是提前完工还是延误了工期。
选项
答案
解析 <1> 、施工单位可以提出破坏性试验费、试验桩工程费、破坏构件工程费。 <2> 、施工单位要求建设单位支付保管费合理。因材料的采购保管费本属于材料费中,建设单位供应材料,但材料保管仍由施工单位进行,故应该另行支付。 <3> 、(1)B工作停工是建设单位责任,故应按照合同补偿费用为3×(10×50+3×200)=3300元。 (2)C工作暂停由于施工机械未按时到场,是施工单位责任,故不能索赔。 (3)E工作由于建设单位提供的材料未按计划进场,是建设单位的责任,可以索赔。 按照合同补偿费用为6×(20×50+4×200)=10800元。 <4> 、施工单位既没有提前完工也没有延误工期。

相关内容:建设单位,施工,合同,约定,建筑材料,原因,机械,补偿费,200元,人工

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0404秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
