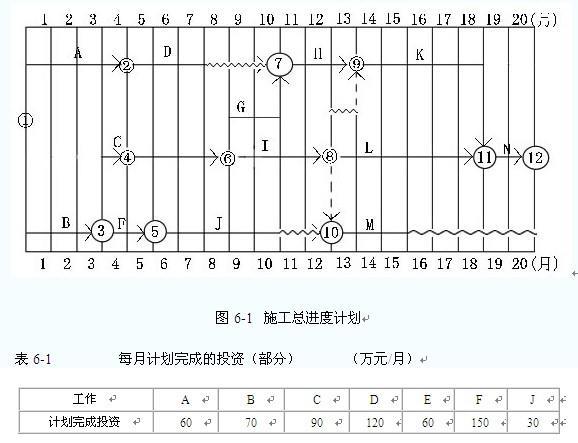

某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同,采用可调价合同形式,工期20个月,项目监理机构批准的施工总进度计划如图6-1所...
问题
某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同,采用可调价合同形式,工期20个月,项目监理机构批准的施工总进度计划如图6-1所示,各项工作在其持续时间内均为匀速进展。每月计划完成的投资(部分)见表6-1.
施工过程中发生了如下事件:
事件1:建设单位要求调整场地标高,设计单位修改施工图,致使A工作开始时间推迟1个月,导致施工单位机械闲置和人员窝工损失。
事件2:设计单位修改图纸使C工作工程量发生变化,增加造价10万元,施工单位及时调整部署,如期完成了C工作。
事件3:D、E工作受A工作的影响,开始时间也推迟了1个月。由于物价上涨原因,6~7月份D、E工作的实际完成投资较计划完成投资增加了10%,D、E工作均按原持续时间完成;由于施工机械故障,J工作7月份实际只完成了计划工程量的80%,J工作持续时间最终延长1个月。
事件4:G、I工作在实施过程中遇到异常恶劣的气候,导致G工作持续时间延长0. 5个月;施工单位采取了赶工措施,使I工作能按原持续时间完成,但需增加赶工费0. 5万元。
事件5:L工作为隐蔽工程,在验收后项日监理机构对其质量提出了质疑,并要求对该隐蔽工程进行剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在项目监理机构坚持下,对该隐蔽工程进行了剥离复验,复验结果工程质量不合格,施工单位进行了整改。
以上事件1~事件4发生后,施工单位均在规定的时间内提出顺延工期和补偿费用要求。
表6-2 1-7月投资情况 (单位:万元)
月份
第1月
第2月
第3月
第4月
第5月
第6月
第7月
合 计
拟完工程计划投资
130
130
130
300
330
210
210
1440
已完工程计划投资
130
130
已完工程实际投资
130
130
问题:
事件1中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。
选项
答案
解析
(1)事件1中,施工单位顺延工期和补偿费用的要求成立。(1分)
(2)理由: A 工作开始时间推迟属建设单位愿意且A工作在关键线路上。根据《建设工程监理规范》的规定,由业主造成的任何延误、干扰或障碍,监理工程师应按合同约定,批准工程延期。因发包人指令工程暂停或不可抗力事件等原因造成工期拖延的,承包人可以对此提出索赔,工程师认定索赔成立后,给予承包人补偿额。(1分)
相关内容:工程,建设单位,建设工程施工合同(示范文本),施工,合同,调价,形式,工期,20个月,项目,监理,机构,进度,计划,如图,6-1所
错误啦!
错误信息
消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
文件: /twcms/kongphp/cache/cache_redis.class.php
位置: 第 85 行
<?php echo 'KongPHP, Road to Jane.'; ?>
