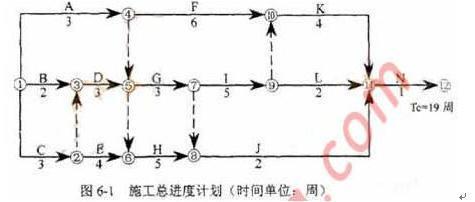

某工程,施工合同中约定:工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图6...

作者: rantiku 人气: - 评论: 0

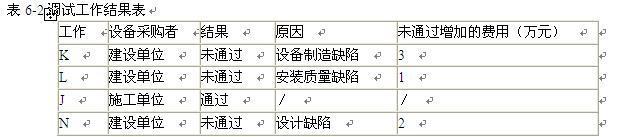

问题 某工程,施工合同中约定:工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图6-1所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。 施工过程中,发生如下事件:   事件1:合同约定A、C工作的综合单价为700元/m3.在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200m3增加到7000m3,C工作的工程量由原来的3600m3减少到2400m3.   事件2:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案以便与施工单位洽商,项目监理机构提出的后续工期可以缩短的时间及其赶工费率见表6-1 事件3:调试工作结果见表6-2. 问题: 对表6-2中未通过的调试工作,根据施工合同进行责任界定,并确定应补偿施工单位的费用。
选项
答案
解析 对表中未通过的调试工作,逐项根据施工合同进行责任界定: (1)工作K调试未通过的责任由建设单位承担。(1分) (2)工作I调试未通过的责任由施工单位承担。(1分) (3)工作N调试未通过的责任由建设单位承担。(1分) 应补偿施工单位的费用=3 +2 =5(万元)。(1分)

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0407秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
