某工程,建设单位与施工单位按照《建设工程施工合同》(示范文本)签订了施工 承包合同。合同约定:工期 6 个月;A、B 工作所用的材料由建设单位采购;合...

作者: rantiku 人气: - 评论: 0
问题 某工程,建设单位与施工单位按照《建设工程施工合同》(示范文本)签订了施工 承包合同。合同约定:工期 6 个月;

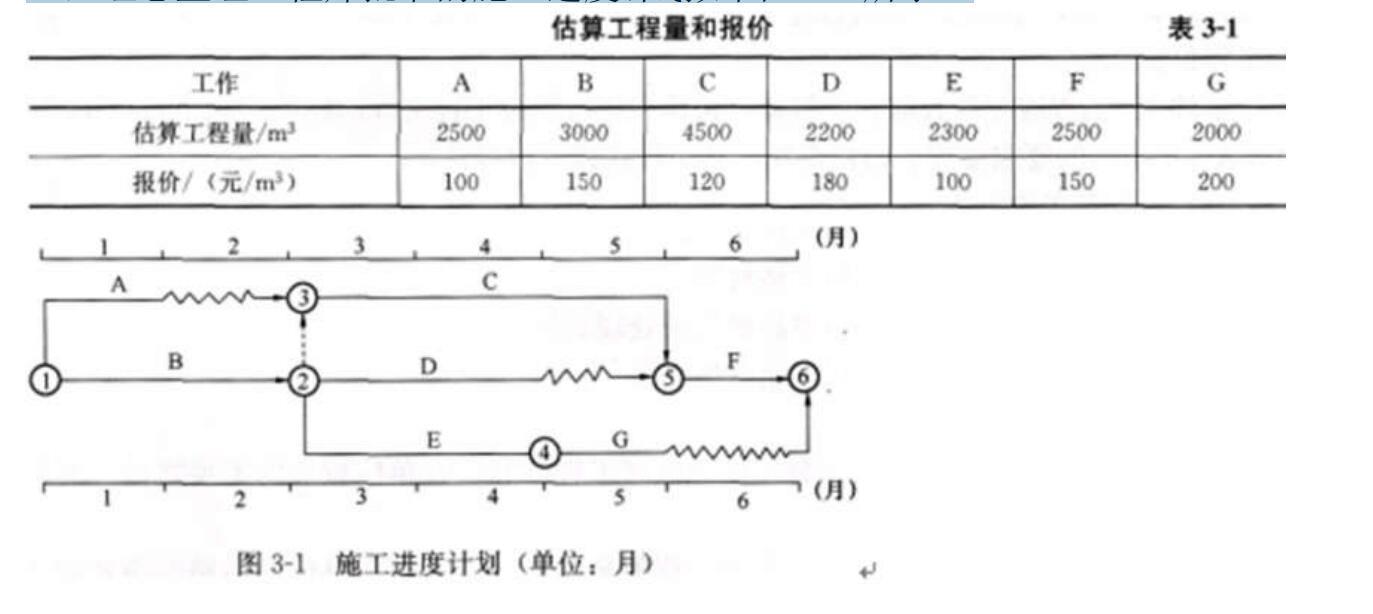

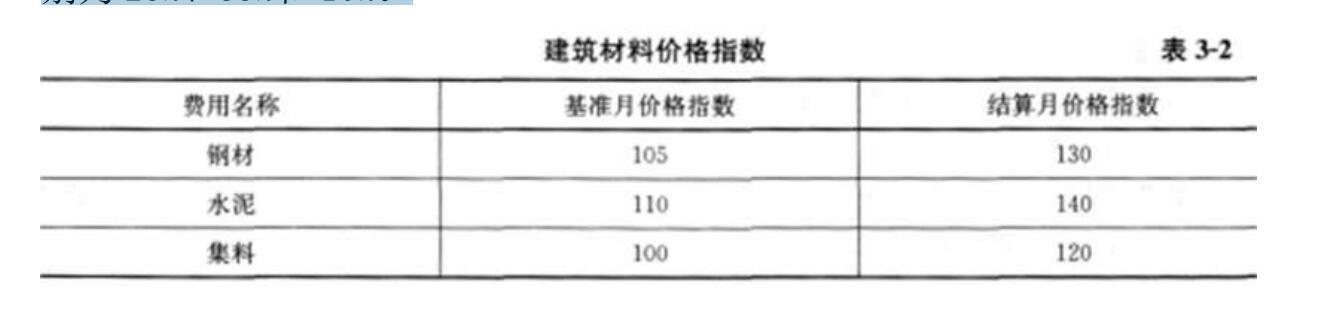

选项 A、B 工作所用的材料由建设单位采购;合 同价款采用以直接费为计算基础的全费用综合单价计价;施工期间若遇物价上 涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布 的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单 位的报价如表 3—1 所示,该工程的各项工作按最早开始时间安排,按月匀速施 工,经总监理工程师批准的施工进度计划如图 3—1 所示。 在施工过程中发生如下事件。 事件 1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支 付其进场费,但建设单位不同意另行支付。 事件 2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检, 但施工单位认为,施工合同专用条款并未对此作出约定,因此,建设单位提供的 材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材 料检测费用。 事件 3:当施工进行到第 3 个月末时,建设单位提出一项设计变更,使 D 工作的 工程量增加 2000m3。施工单位调整施工方案后,D 工作持续时间延长 1 个月。从 第 4 个月开始, D 工作执行新的全费用综合单价。经测算,新单价中直接费为 160 元/m3,间接费费率为 15%,利润率为 5%,计税系数为 3.41%。 事件 4:由于施工机械故障,G 工作的开始时间推迟了 1 个月。第 6 个月恰遇建 筑材料价格大幅上涨,造成 F、G 工作的造价提高,造价管理部门公布的价格指 数如表 3—2 所示。施工单位随即向项目监理机构提出了调整 F、G 工作结算单价 的要求。经测算,F、G 工作的单价中,钢材、水泥和集料的价格所占比例均分 别为 25%、35%和 10%。 【问题】 1.事件 1 中,建设单位的做法是否正确?说明理由。 2.指出事件 2 中施工单位说法的正确和错误之处,分别说明理由。 3.事件 3 中,针对施工单位调整施工方案,写出项目监理机构的处理程序。列 式计算 D 工作调整后新的全费用综合单价(计算结果精确到小数点后两位)。 4.事件 4 中,施工单位提出调整 F 和 G 工作单价的要求是否合理?说明理由。列 式计算应调价工作的新单价。 5.计算 4、5、6 月份的拟完工程计划投资和施工单位的应得工程款额(计算结果 精确到小数点后两位)。
答案
解析 1.事件 1 中,建设单位的做法正确。 理由:大型机械设备进场费属于建筑安装工程费用构成中的措施 费,已包括在合同价款中,施工单位没有理由提出由建设单位支 付其进场费的要求。 2.(1)事件 2 中施工单位说法正确之处:要求建设单位支付材料 检测费用。 理由:发包人供应的材料,其检测费用应由发包人负责。 (2)事件 2 中施工单位说法错误之处:施工单位没有送检的义务。 理由:不论是发包人供应的材料,还是承包人负责采购的材料, 承包人均有送检的义务。 3.(1)事件 3 中,针对施工单位调整施工方案,项目监理机构的 处理程序:施工单位将调整后的施工方案提交项目监理机构,项 目监理机构对施工方案进行审核确认或提出修改意见,书面向施 工单位答复。 (2)D 工作调整后新的全费用综合单价的计算如下: ①新单价直接费=160.00(元/m3)。 ②间接费=①*15%=160.00*15%=24.00(元/m3)。 ③利润=(①+②)*5%=(160.00+24.00)*5%=9.20(元/m3)。 ④税金=(①+②+③)*3.41%=(160.00+24.00+9.20)*3.41% =6.59(元/m3)。 ⑤全费用综合单价=①+②+③+④=160.00+24.00+9.20+6.59 =199.79(元/m3)。 4.(1)事件 4 中,施工单位提出调整 F 工作单价的要求合理。 理由:F 工作按正常进度施工。 (2)事件 4 中,施工单位提出调整 G 工作单价的要求不合理。 理由:G 工作的开始时间推迟是由于施工机械故障所致。 (3)F 工作的新单价=150*(30%+25%*]30/105+35%*140/110+1 0%*120/100)=176.25(元/m3)。 5.4 月份的拟完工程计划投资=(4500/3)*120+(2200/2)*180+ (2300/2)*100=493000(元)=49.30(万元)。 5 月份的拟完工程计划投资=(4500/3)*120+2000*200=580000 (元)=58.00(万元)。 6 月份的拟完工程计划投资=2500*150=375000(元)=37.50(万 元)。 4 月份施工单位的应得工程款额=(4500/3)*120+[(2200/2+2000) /2]*199.79+(2300/2)*100=604674.5(元)=60.47(万元)。 5 月份施工单位的应得工程款额=(4500/3)*120+[(2200/2+2000) /2]*199.79=489674.5(元)=48.97(万元)。 6 月份施工单位的应得工程款额=2500*176.25+2000*200=840 625(元)=84.06(万元)。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0413秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
