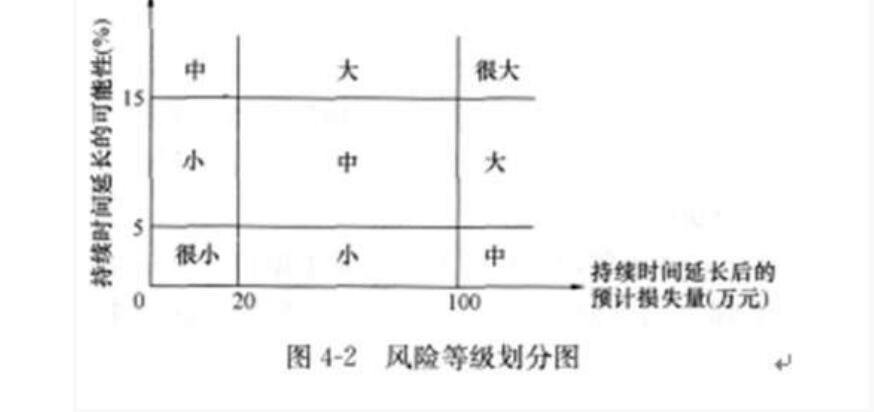

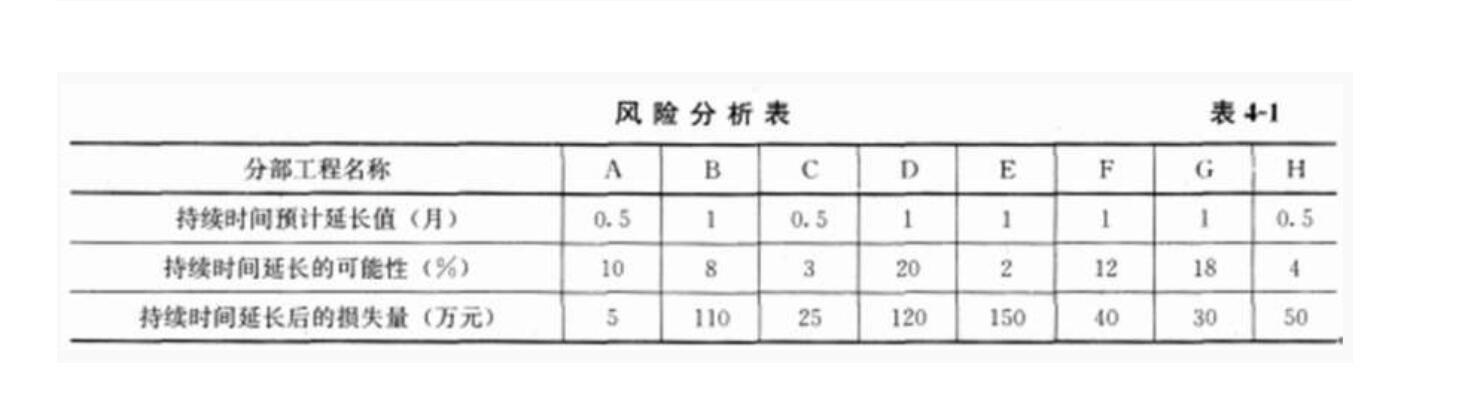

某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图 4—1)和各分部工程的 施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等...

作者: rantiku 人气: - 评论: 0
问题 某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图 4—1)和各分部工程的 施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图 4 —2)和风险分析表(见表 4—1),要求施工单位对风险等级在“大”和“很大”范围内的分 部工程均要制定相应的风险预防措施。 施工单位为了保证工期,决定对 B 分部工程施工进度计划横道图(见图 4—3)进行调整,组 织加快的成倍节拍流水施工。 【问题】 1.找出项目施工总进度计划(图 4—1)的关键线路。 2.风险等级为“大”和“很大”的分部工程有哪些? 3.如果只有风险等级为“大”和“很大”的风险事件同时发生,此时的工期为多少个月(写 出或在图 4—2 上标明计算过程)?关键线路上有哪些分部工程? 4.B 分部工程组织加快的成倍节拍流水施工后,流水步距为多少个月?各施工过程应分别安 排几个工作队?B 分部工程的流水施工工期为多少个月?绘制 B 分部工程调整后的流水施工进 度计划横道图。 5.对图 4-1 项目施工总进度计划而言,B 分部工程组织加快的成倍节拍流水施工后,该项 目工期为多少个月?可缩短工期多少个月?
