【2016 年案例】背景资料某制氧站经过招投标由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后按合同工期,工作内容,设备交货时...

作者: tihaiku 人气: - 评论: 0

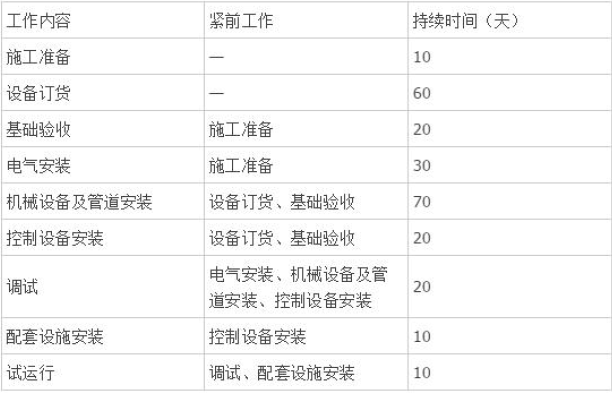

问题 【2016 年案例】背景资料某制氧站经过招投标由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后按合同工期,工作内容,设备交货时,逻辑关系及工作持续时间(见表1,)编制了施工进度计划。 表1 制氧站安装公司工作内容逻辑关系及持续时间表: 在计划实施过程中,电气安装滞后10 天,调试滞后3 天。 问题: 1.根据表1 计算总工期需多少天?电气安装滞后及调试滞后是否影响总工期?并分别说明理由。
选项
答案
解析 根据表l计算的总工期为: 60+70+20+10=160d 。 电气安装滞后对总工期无影响,因为电气安装滞后不属于关键工作(或不在关键线路上); 调试滞后总工期将延误3d,因为调试属于关键工作(或在关键线路上)。

相关内容:案例,背景,资料,制氧,由具有,公司,机电,机械设备,采购,进场,合同,工期,工作内容,设备,交货

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0360秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
