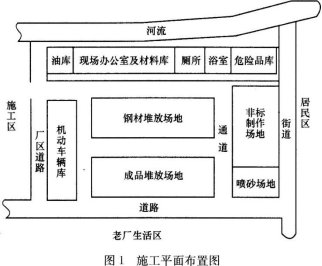

问题 A公司总承包某地一扩建项目的机电安装工程,材料和设备由建设单位提供。A公司除自己承担主工艺线设备安装外,非标准件制作安装工程、防腐工程等均要分包给具有相应施工资质的分包商施工。考虑到该地区风多雨少的气候,建设单位将紧靠河边及施工现场的一所弃用学校提供给A公司项目部,项目部安排两层教学楼的一层做材料工具工作,二层作现场办公室,楼旁临河边修建简易厕所和浴室,污水直接排入河中,并对其他空地做了施工平面布置,如图1所示。 开工前,项目部遵循“开源与节流相结合的原则及项目成本全员控制原则”签订了分包合同,制订了成本控制目标和措施。施工中由于计划多变、设计变更多、管理不到位,造成工程成本严重超过预期。 在露天非标准制作时,分包商采用CO2气体保护焊施焊,质检员予以制止。动态炉窑焊接完成后,项目部即着手炉窑的砌筑,监理工程师予以制止。砌筑后,在没有烘炉技术资料的情况下,项目部根据在某场的烘炉经验开始烘炉,又一次遭到监理工程师的制止。 在投料保修期间,设备运行不正常甚至有部件损坏,主要原因有: (1)设备制造质量问题; (2)建设单位工艺操作失误; (3)安装精度问题。 建设单位与A公司因质量问题的责任范围发生争执。 【问题】  1.项目部的施工平面布置对安全和环境保护会产生哪些具体危害  2.项目部在施工阶段应如何控制成本  3.说明质检员在露天制作场地制止分包商继续作业的理由,应采取哪些措施以保证焊接质量  4.分别说明动态炉窑砌筑和烘炉时两次遭监理工程师制止的原因  5.分别指出保修期间出现的质量问题应如何解决
选项
答案
解析  1.项目部的施工平面布置对安全和环境保护产生的危害如下: (1)油库与办公区相邻,产生易燃易爆情况会危及办公区的人员。 (2)非标制作有光声污染,离居民区太近。 (3)喷砂会产生空气污染、沙尘污染,离居民区太近。喷砂场地应与油库、危险品库相邻。 (4)浴室、厕所污水直接排入河中有水污染。 (5)危险品离河流太近,泄露会造成水污染。  2.项目部在施工阶段应按以下方法控制成本: (1)对分解的计划成本进行落实。 (2)记录、整理、核算实际发生的费用,计算实际成本。 (3)进行成本差异分析,采取有效的纠偏措施。充分注意不利差异产生的原因,以防对后续作业成本产生不利影响或因质量低劣而造成返工现象。 (4)注意工程变更,关注不可预计的外部条件对成本控制的影响。  3.质检员在露天制作场地制止分包商继续作业的理由:非标准件制作是露天作业,且本地区风多,二氧化碳气体保护焊飞溅较大,有风不能施焊,会对焊接质量造成影响。 保证焊接质量采取的措施如下: (1)改变焊接方法。 (2)采取有效防风措施。  4.动态炉窑砌筑时遭监理工程师制止的原因:炉窑砌筑前未进行单机无负荷试运转。动态炉窑烘炉时遭监理工程师制止的原因:因为不能仅凭经验进行烘炉,烘炉必须先制定工业炉的烘炉计划,准备烘炉用机械和工机具,编制烘炉期间筑炉专业的施工作业计划,按照烘炉曲线和操作规程进行。  5.保修期间出现的质量问题的解决如下: (1)设备制造质量问题造成的损失,应由建设单位承担修理费用,施工单位协助修理。 (2)建设单位工艺操作失误造成的损失,其修理费用或者重建费用由建设单位负担。 (3)安装精度问题造成的损失,应由施工单位负责修理。

相关内容:公司,目的,机电,材料,设备,建设单位,工艺,设备安装,标准件,防腐,工程

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0382秒, 内存占用1.05 MB, Cache:redis,访问数据库18次
