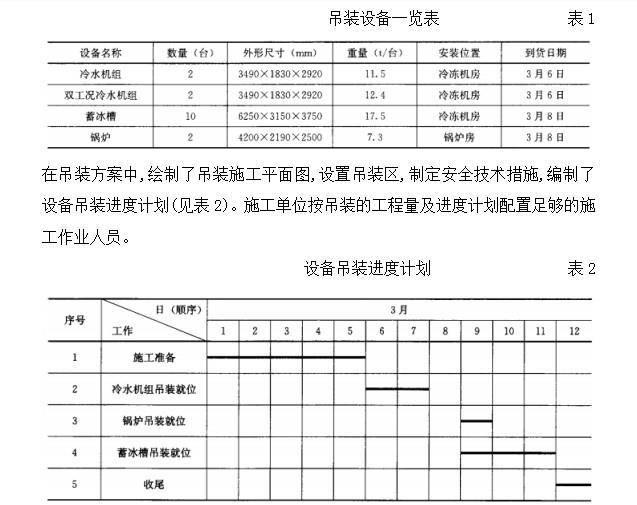

问题 某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(-7.5m),再牵引至冷冻机房和锅炉房就位。施工单位依据设备一览表(见表1)及施工现场条件(混凝土地坪)等技术参数进行分析、比较,制定了设备吊装施工方案,方案中选用KMK6200汽车式起重机,起重机在工作半径19m、吊杆伸长44.2m时,允许载荷为21. 5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为9000mm4000mm,大于所有设备外形尺寸,设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机牵引到冷冻机房就位

【问题】 1.设备吊装工程中应配置哪些主要的施工作业人员? 2.起重机的站立位置的地基应如何处理? 3.指出进度计划中设备吊装顺序不合理之处,说明理由并纠正。 4.在设备的试吊中,应关注哪几个重要步骤?
选项
答案
解析 1.设备吊装工程中应配置的主要施工作业人员有:信号指挥人员、司索人员和起重工。 2.起重机在吊装前必须对吊车站立位置的地基进行平整和压实,按规定进行沉降预压试验。在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计,验收时同样要进行沉降预压试验。 3.进度计划中设备吊装顺序不合理之处:锅炉吊装就位后进行蓄冰槽吊装就位。 理由:锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入。 纠正:应当调整吊装顺序,锅炉应在蓄冰槽之后吊装。 4.在设备的试吊中,应关注的几个重要步骤:吊起设备的高度、停留时间、检查部位、是否合格的判断标准、调整的方法和要求等。
