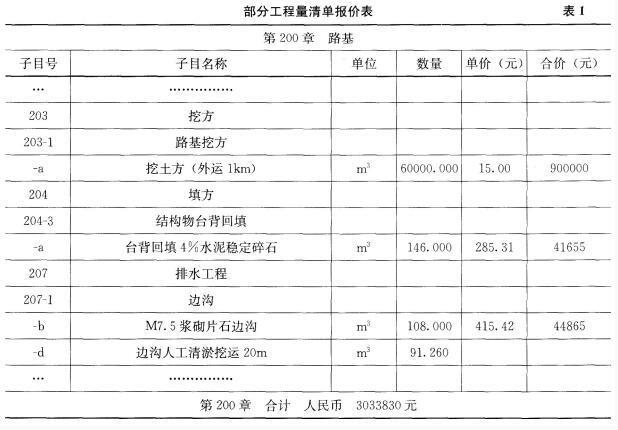

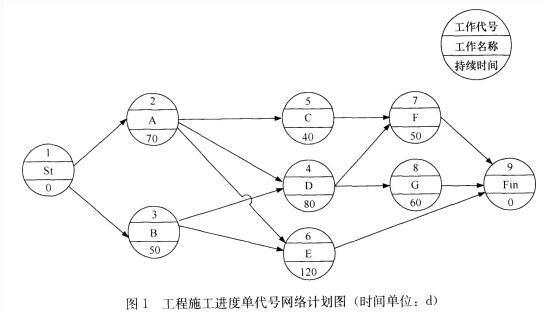

(一) 【背景资料】 某公路工程采用工程量清单方式招标,甲公司中标并-b发包人签订了施工承包合同,甲公司项目部编制了工程施工进度单代号网络计划图(如图...

作者: tihaiku 人气: - 评论: 0
问题 (一) 【背景资料】 某公路工程采用工程量清单方式招标,甲公司中标并-b发包人签订了施工承包合同,甲公司项目部编制了工程施工进度单代号网络计划图(如图1所示),监理工程师批准了该计划。 合同约定当工程量增加超出清单工程量25%时,双方可以协商调整超出25%部分的单价,甲公司部分工程量清单报价见表1。 施工中发生如下事件: 事件1:由于设计变更,路基挖土方实际完成工程量为90000m3,双方协商调整单价为14元/m3。边沟人工清淤挖运20m实际完成工程量82m3。 事件2:A、B工作开工5d后开始下雨,因季节性下雨导致停工4d,后变为50年一遇特大暴雨,导致停工6d。承包商提出工程延期10d与窝工补偿2万元。 事件3:由于设计变更,导致C工作推迟开工60d。 事件4:D工作完成后,业主委托第三方检验,检验结果质量为不合格。承包商返工修复完工后,业主重新委托第三方检验。由于D工作返工,影响了G工作的开始时间,业主要求承包商赶工,监理工程师也需要一起加班。 【问题】 1.事件1中,路基挖方的总价为多少元?边沟人工清淤挖运是否计价?说明理由。(计算结果保留整数) 2.将工程施工进度单代号网络计划转换为双代号网络图。 3.事件2中,承包商可以获得的工期和窝工补偿各为多少?事件3中,承包商可以索赔的工期为多少? 4.事件4中,业主可以向承包商提出索赔的费用有哪些?
选项
答案
解析 1.(1)路基挖方按原单价结算的工程量:60000×(1+25%)=75000m3。 路基挖方按新单价结算的工程量:90000-75000=15000m3。 路基挖方总价:75000×15+15000×14=1335000元。 (2)边沟人工清淤挖运不予计价。 理由:此项工作出现在207-1-d中,按照规定,已经列出的工程量清单,只是没有填写价格的,表明此部分工程量投标人已经考虑到,因为其未填写价格,可以视为其价格已经包含在其他项目中。 3.事件2中,承包商可以获得索赔补偿工期6d,无法获得窝工补偿(或窝工补偿为零)。 事件3中,承包商可以索赔工期10d。 4.业主可以向承包商索赔:重新检验费和监理加班费。

相关内容:背景,资料,公路工程,工程量,清单,方式,招标,公司,施工,合同,项目部,编制,工程施工,进度,单代号,代号,网络,计划,如图

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0557秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
