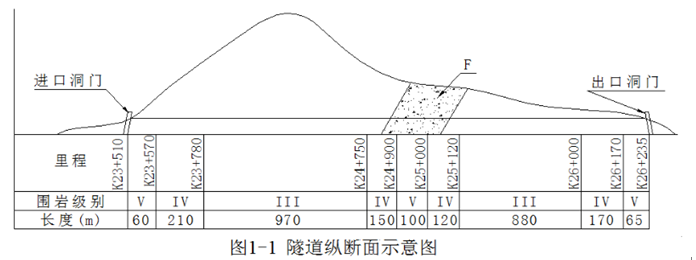

某施工单位承建一山岭隧道工程,该隧道为分离式双向四车道公路隧道,起讫桩号K23+510~K26+235,全长2725m。岩性为砂岩、页岩互层,节理发育,有...

作者: tihaiku 人气: - 评论: 0

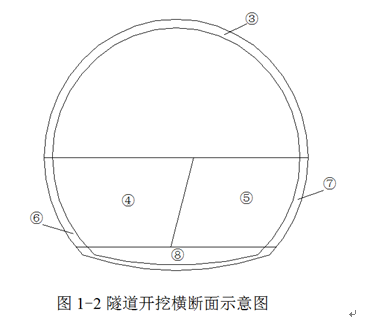

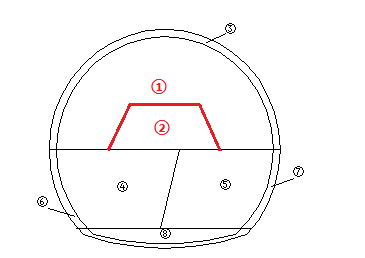

问题 某施工单位承建一山岭隧道工程,该隧道为分离式双向四车道公路隧道,起讫桩号K23+510~K26+235,全长2725m。岩性为砂岩、页岩互层,节理发育,有一条F断层破碎带,地下水较丰富。隧道埋深18~570m,左、右洞间距30m,地质情况相同,围岩级别分布如图1-1所示。 该隧道设计支护结构为复合式衬砌,即:喷锚初期支护+二次混凝土衬砌,IV、V级围岩设钢支撑和仰拱。本工程合同工期为22个月,施工过程中发生如下事件: 事件一:施工单位决定按进、出口两个工区组织施工,左洞进、出口同时进洞施工,采用钻爆法开挖,模板台车衬砌。施工组织设计中,明确了开挖支护月进度指标为:Ⅲ级围岩135m/月,Ⅳ级围岩95m/月,Ⅴ级围岩50m/月;施工准备2个月,左、右洞错开施工,右洞开工滞后左洞1个月,二衬滞后开挖支护1个月,沟槽及路面工期3个月,贯通里程桩号设定在K24+900。在设计无变更情况下,满足合同工期要求,安全优质完成该工程。 事件二:隧道开挖过程中,某些段落施工单位采用环形开挖留核心土法开挖,该方法包括以下工序:①上台阶环形开挖;②核心土开挖;③上部初期支护;④左侧下台阶开挖;⑤右侧下台阶开挖;⑥左侧下部初期支护;⑦右侧下部初期支护;⑧仰拱开挖、支护。部分工序位置如图1-2所示。 <1> 、根据背景资料,计算各级围岩总长及所占比例(以百分比表示,四舍五入,小数点后保留一位)。 <2> 、分别写出适用于该隧道Ⅲ、Ⅳ级围岩的施工方法。 <3> 、针对事件一,计算隧道施工工期(单位:月,小数点后保留一位)。 <4> 、针对事件二,复制图1-2至答题卡上,在图中按环形开挖留核心土法补充开挖线,并在图中填写工序①和②的位置;并写出工序①~⑧的正确排序(以“②→③→⑥→……”格式作答)。
选项
答案
解析 <1> 、根据背景资料,计算各级围岩总长及所占比例(以百分比表示,四舍五入,小数点后保留一位)。 Ⅲ级围岩长度=970+880=1850m,所占比例为1850÷2725=67.9% Ⅳ级围岩长度=210+150+120+170=650m,所占比例为650÷2725=23.9% V级围岩长度=60+100+65=225m,所占比例为225÷2725=8.3% <2> 、分别写出适用于该隧道Ⅲ、Ⅳ级围岩的施工方法。 适用于Ⅲ级围岩的施工方法为全断面法和台阶法;适用于Ⅳ级围岩的施工方法为台阶法。 <3> 、针对事件一,计算隧道施工工期(单位:月,小数点后保留一位)。 (1)左洞进口至贯通面前开挖支护时间:60÷50+210÷95+970÷135+150÷95=12.2(月) 左洞出口至贯通面前开挖支护时间:65÷50+170÷95+880÷135+120÷95+100÷50=12.9(月) 左洞开挖支护用时12.9个月。 (2)隧道施工工期=施工准备时间+左洞开挖支护时间+右洞开工滞后时间+二衬滞后时间+沟槽及路面工期=2+12.9+1+1+3=19.9(月) <4> 、针对事件二,复制图1-2至答题卡上,在图中按环形开挖留核心土法补充开挖线,并在图中填写工序①和②的位置;并写出工序①~⑧的正确排序(以“②→③→⑥→……”格式作答)。 施工排序:①→③→②→④→⑥→⑤→⑦→⑧

相关内容:山岭,隧道,工程,分离,车道,公路,起讫,桩号,K23+510,K26+235,全长,岩性,砂岩,页岩,互层,节理,发育

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0398秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
