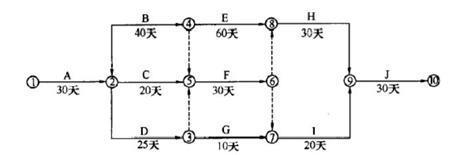

甲公司承接了某一级公路K10+100~K18+230段的路基路面施工任务,施工前编制了如下双代号网络计划,并通过监理审批。 根据与业主所签的施工合同...

作者: tihaiku 人气: - 评论: 0
问题 甲公司承接了某一级公路K10+100~K18+230段的路基路面施工任务,施工前编制了如下双代号网络计划,并通过监理审批。 根据与业主所签的施工合同,甲公司将 K13+280~K15+400段的路基及防护工程分包给乙公司,乙公司在将部分劳务工作交由丙公司承担,并签订了合同。 该项目实施过程中发生了如下事件: 事件1:K11+430~K11+685段为软土地基,原设计方案为换填处理,由于当地材料缺乏,经监理、业主同意,决定变更为采用砂井处理。 事件2:为便于统一进行安全管理,乙公司现场安全管理人员由就甲公司安全管理人员兼任。 事件3:因为业主原因,导致F工作停工35天,甲公司为此向业主提出工期索赔。 事件4:完工后丙公司以分包人名义向甲公司和业主申请业绩证明。 【问题】 1.该网络工期计划为多少天,计算D工作的最迟结束时间,并指出网络计划的关键路线。 2.按照《公路工程设计变更管理办法》,事件 1中的变更属于那类变更,其变更应有哪一级交通主管部门负责审批? 3.事件2中甲、乙公司的做法是否正确,简述理由。 4.事件3中F工作的总时差为多少天,甲公司可以向业主提出多少天的索赔工期? 5.事件4中,丙公司的做法是否正确?简述理由。
选项
答案
解析 1.计划工期190天。工作D的最迟结束时间是第100天,关键线路A→B→E→H→J。 2.变更属于较大变更,变更应由省部级交通主管部门负责审批。 3.甲乙两公司做法不正确。乙公司对其分包工程设计专门的安全管理人员,不应由甲公司安全管理人员兼任。 4.F总时差30天,可索赔5天的工期索赔。 5.丙公司只是分包劳务,乙公司才是分包方,应该是乙公司以分包人名义向甲公司和业主申请业绩证明。

相关内容:公司,公路,K10+100,K18+230,路基,路面,施工,任务,编制,如下,代号,网络,计划,监理,审批,根据,业主,合同

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0401秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
