背景资料: 某施工单位承建了某双线五跨变截面预应力混凝土连续刚构梁桥,桥长612m,跨径布置为81m+3×150m+81m。主桥基础均采用钻孔灌注桩,主...

作者: tihaiku 人气: - 评论: 0

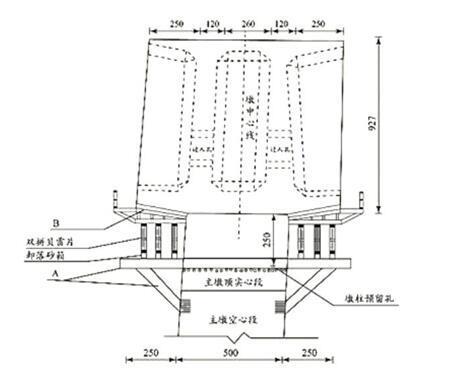

问题 背景资料: 某施工单位承建了某双线五跨变截面预应力混凝土连续刚构梁桥,桥长612m,跨径布置为81m+3×150m+81m。主桥基础均采用钻孔灌注桩,主墩墩身为薄壁单室空心墩,墩身最大高度为 60m。主桥0号、1号块采用单箱单室结构,顶板宽12m,翼板宽3m,主桥桥位处河道宽550m,水深0.8~4m,河床主要为砂土和砂砾。 施工中发生如下事件: 事件一:根据本桥的地质、地形和水文情况,施工单位主桥上部结构采用悬臂浇筑施工法。其中0号、1号块采用托架法施工,悬臂端托架布置示意图如下图所示。 事件三:0号、1号块混凝土施工拟采用两次浇筑的方案:第一次浇筑高度为5.27m,主要工艺流程为:托架及平台拼装→安装底模及外侧模→E→安装底板、腹板、模隔板钢筋→安装竖向预应力管道及预应力筋、埋设预埋件→F→浇筑混凝土→养护。 第二次浇筑高度为4m,主要工艺流程为:G→内侧模加高→安装内支架及顶板、翼板模板→H→安装纵向预应力管道→安装横向预应力管道及预应力筋、埋设各种预埋件→浇筑混凝土→养护。 【问题】 1.写出图中A和B的名称。 2.根据本桥结构,施工单位在悬臂施工过程中是否需要采取临时固结措施?说明理由。 3.指出事件三中工艺流程E、F、G、H的名称。
选项
答案
解析 1.悬臂端托架布置示意图中,A的名称是底模支架(扇形托架),B的名称是底模板。 2.施工单位在悬臂施工过程中不需要采取临时固结措施。 理由:因为连续刚构梁桥的梁与桥墩是刚性连接,是固结在一起的,故不需要临时固结。 3.E是预压及调整底模标高,F是安装内模板,G—新旧混凝土结合面凿毛洗净,H—安装顶板、翼板钢筋。

相关内容:背景,资料,五跨,截面,预应力,混凝土,刚构,梁桥,桥长,跨径,150m+81m,主桥,基础,钻孔,灌注桩

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0282秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
