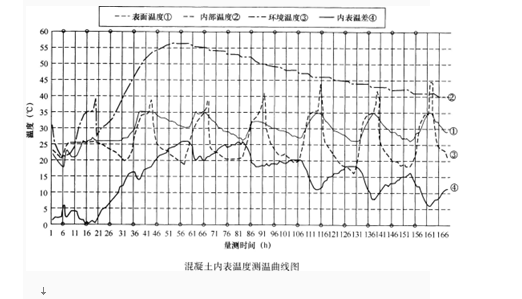

背景资料 某工程大体积混凝土浇筑过程耗时8h,自浇筑开始测温,累计168h的测温读数曲线如下图所示。第56h混凝土内部温度为56℃、表面温度为30℃;...

作者: tihaiku 人气: - 评论: 0
问题 背景资料 某工程大体积混凝土浇筑过程耗时8h,自浇筑开始测温,累计168h的测温读数曲线如下图所示。第56h混凝土内部温度为56℃、表面温度为30℃;第156h内部温度为41℃,表面温度为29℃。本工程不考虑采用埋置冷却水管降温的方法。 问题 1.简述混凝土的表面温度、内表温差的含义。 2.大体积混凝土施工阶段温控标准包括哪些?根据测温曲线,判断本次温控效果是否满足该标准要求,如有不满足,分析其原因。 3.根据测温曲线,评估温控施工措施的效果,并对其中的不足之处提出改进意见。 4.如对混凝土采用洒水养护,在温控方面应注意什么问题?并说明原因。
选项
答案
解析 1.(1)表面温度:是指距混凝土表面50mm处的混凝土温度; (2)内袁温差:是指同一时间混凝土内部温度最高值与表面温度最低值之差。 【考点解析】了解混凝土表面温度和内表温差的定义。 2.根据《水运工程大体积混凝土温度裂缝控制技术规程》JTS 202—1—2010的规定, 大体积混凝土施工阶段温控标准包括: (1)混凝土入模温度不高于30℃; (2)混凝土内部最高温度不高于70℃; (3)混凝土内表温差不大于25℃; (4)混凝土块体的降温速率不大于2℃/d。 【考点解析】掌握大体积混凝土施工阶段温控的标准。 对照以上标准: (1)本次浇筑的混凝土入模温度未超过30℃,满足要求; (2)实测最高温度56℃,不高于70℃,?满足要求; (3)内表温差达到26℃,大于25℃的允许值,不满足要求; (4)块体的降温速率自第60h的55℃到第156h的41℃,四天降温14℃,大于8℃,即大于2℃/d的允许值,不满足。 原因分析: (1)当地环境温度变化大,夜间温度低; (2)夜间混凝土表面的保温措施不足。 【考点解析】掌握根据大体积混凝土内表温度测温曲线,作出是否符合规范要求的评判,并能根据测温曲线提供的信息对不满足规范指标项的原因进行分析。 3.根据测温读数曲线,可以看出:混凝土的入模温度控制和内部最高温度的控制较好(或配合比绝热温升较低);内表温差控制和降温速率的控制较差。 改进意见:需要加强混凝土表面的夜间保温措施。 【考点解析】掌握从正反两方面全面评估温控措施、效果的方法,针对措施的不足提出正确的改进意见。 4.应注意养护水温不得低于混凝土表面温度15℃。 原因:防止混凝土受冷击。 【考点解析】了解混凝土的冷击概念,以及为防止冷击,在混凝土表面洒水养护的水温控制值。

相关内容:背景,资料,工程,体积,混凝土,过程,测温,读数,曲线,下图,温度,表面

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0415秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
