某新挖航道长10km,宽200m,挖至水深15m,沿航道宽度方向水深为4~8m,高潮时潮高3m,低潮时潮高1.0m,疏浚土上层为2~4m淤泥质土,下层为中...

作者: tihaiku 人气: - 评论: 0
问题 某新挖航道长10km,宽200m,挖至水深15m,沿航道宽度方向水深为4~8m,高潮时潮高3m,低潮时潮高1.0m,疏浚土上层为2~4m淤泥质土,下层为中密砂层。采用满载吃水5.5m、舱容5000m3的耙吸挖泥船施工。 问题 1.应当考虑怎样进行分条施工? 2.在该开挖工程中,怎样选择耙头比较合理? 3.在该工程中是否需要加高压冲水? 4.如何调整波浪补偿器的压力?
选项
答案

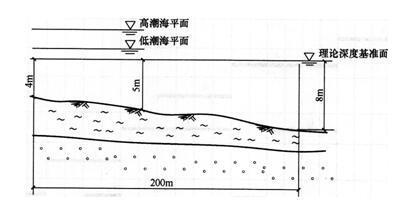

解析 依题意该航道疏浚工程示意图如下: 1.如图所示,将航道沿宽度方向水深<5m的地段,作为一条施工区,低潮时,基本无法施工,应在平均潮位以上时,趁潮施工。 这时4m+2m=6m>5.5m 5m+2m=7m>5.5m施工可以进行 分段的长度以能装满一舱泥为原则。 2.在挖上层2~4m淤泥时,应选用挖掘型耙头,在挖下层中密砂层时,应选用冲刷型耙头。 3.开挖上层淤泥层时,无需采用高压冲水:在开挖下层中密砂层时,采用高压冲水,提高开挖中密砂的效率。 4.在开挖上层淤泥层时,要加大波浪补偿器的压力,以减小耙头对淤泥层的压力;在开挖下层中密砂层时,要减小波浪补偿器的压力,以增大耙头的对地压力,提高开挖效率。
