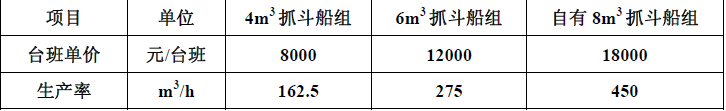

问题 背景资料 某公司承接了一个5000t 级泊位码头的基槽开挖工程,挖泥工程量为20 万m3,公司组织 了项目经理部,在编制施工组织设计时,根据泊位施工的节点工期要求,基槽开挖的作业天 数为45d。适宜施工的船型为抓斗式挖泥船。该公司闲置8m3 抓斗式挖泥船1 组,但是,调遣 至该工地需增加往返调遣费共计36 万元。据调查,当地也有同类型船舶2 组可供选择(有关 参数见下表) 注:表中台班单价已包含各类取费 问题 每日按3 个台班施工,挖泥船组的时间利用率为80%,各船组独立完成施工任务需多 少天?(工期结果不足1d 的按1d 计),哪几组船能满足节点工期要求?
选项
答案
解析 自有8m3 抓斗船完成任务要:200000/(3×8×450×80%)=23.15≈24d; 租用6m3 抓斗船完成任务要:200000/(3×8×275×80%)=37.9≈38d; 租用4m3 抓斗船完成任务要:200000/(3×8×162.5×80%)=64.1≈65d。 自有8m3 抓都船和租用6m3 抓斗船均能满足节点工期要求。
