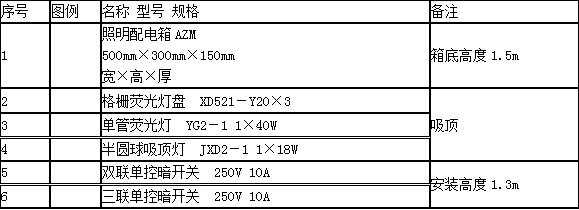

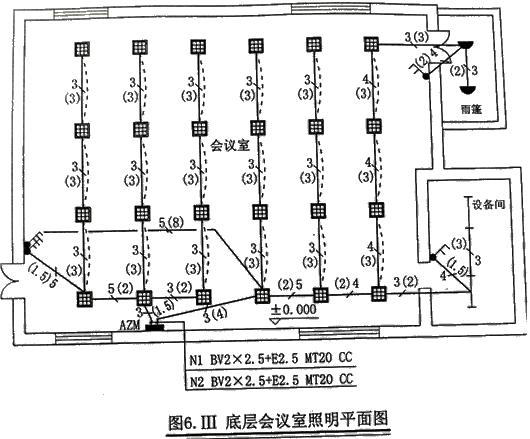

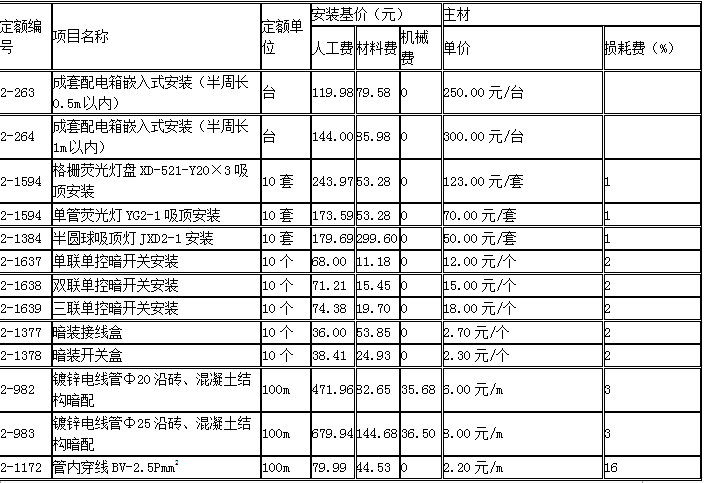

问题 工程背景资料如下: (1) 图6.Ⅲ所示为某综合楼底层会议室的照明平面图。 (2)照明工程的相关定额见下表 (3)该工程的人工费单位为80元/工日,管理费和利润分别按人工费的50%和30%计算。 (4)相关分部分项工程量清单项目统一编码见下表: 说明: 1.照明配电箱AZM电源由本层总配电箱引来。 2.管路为镀锌电线管Φ20或Φ25沿墙、楼板暗配,顶管敷设标高除雨篷为4m外,其余均为5m。管内穿绝缘导线BV-500 2.5mm2。管内穿线管径选择:3根线选用Φ20镀锌电线管;4-5根线选用Φ25镀锌电线管。所有管路内均带一根专用接地线(PE线)。 3.配管水平长度见图6.Ⅲ括号内数字,单位为m。 <1>、按照背景资料1-4和图6.Ⅲ所示内容,根据《建设工程工程量清单计价规范》(GB50500-2013)和《通用安装工程工程量计算规范》(GB50856-2013)的规定,分别列式计算管、线工程量,将计算结果填入答题纸上,并在答题纸表6.Ⅲ.1中,编制该工程的“分部分项工程和单价措施项目清单与计价表”。 <2>、设定该工程镀锌电线管Φ20暗配的清单工程量为70m,其余条件均不变,根据上述相关定额计算镀锌电线管Φ20暗配项目的综合单价,并填入答题纸表6.Ⅲ.2“综合单价分析表”中。 (保留两位小数)
选项
答案

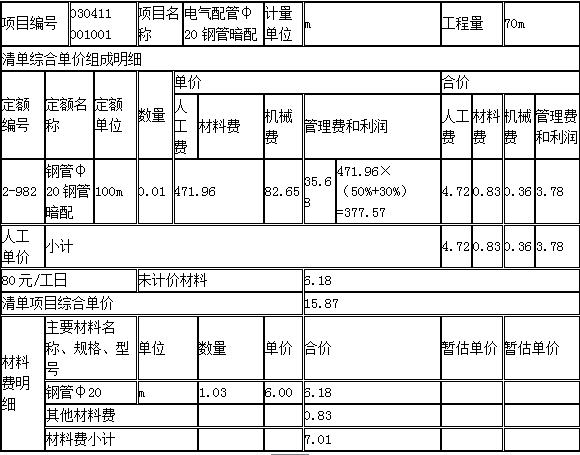

解析 【1】 (1)φ20钢管暗配工程量计算式: 3×3×5+2+[3+(5-4)]+2+3+2+[1.5+(5-1.5-0.3)]+[4+(5-1.5-0.3)]=69.9(m) φ25钢管暗配工程量计算式: (5-1.3)+1.5+(5-1.3)+8+2+2+2+(5-1.3)+1.5+3×3+(4-1.3)+2=41.8(m) (2)BV-500 2.5mm2绝缘导线穿管工程量计算式: 预留长度:500mm+300mm=800mm=0.8(m) 三线:69.9×3+0.8×3×2=214.5m 四线:[2+(5-1.3)+1.5+3×3+(4-1.3)+2] ×4=83.6(m) 五线:[(5-1.3)+1.5+(5-1.3)+8+2+2] ×5=104.5(m) 总长度:214.5+83.6+104.5=402.6(m) 表6.Ⅲ.1 分部分项工程和单价措施项目清单与计价表 工程名称:会议室照明工程 标段:底层会议室照明平面图 【2】 表6.Ⅲ.2 工程量清单综合单价分析表 标段:底层会议室照明平面图 工程名称:会议室照明工程

相关内容:工程,背景,资料,如下,综合楼,底层,会议室,照明,平面图,照明工程,相关,定额,人工费,单位

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0438秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
