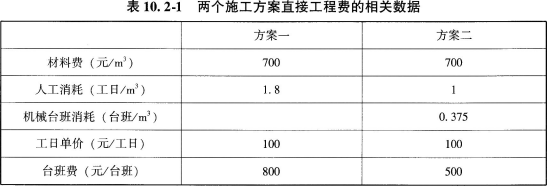

问题 某工程有两个备选施工方案,采用方案一时,固定成本为160万元,与工期有关的费用为35万元/月;采用方案二时,固定成本为200万元,与工期有关的费用为25万元/月。两方案直接工程费相关数据见表10.2-1。 为了确定方案一的机械台班消耗,采用预算定额机械台班消耗量确定方法进行实测确定。测定的相关资料如下: 完成该工程所需机械的一次循环的正常延续时间为12分钟.一次循环生产的产量为0.3m3,该机械的正常利用系数为0.8,机械幅度差系数为25%。 问题: 1.计算按照方案一完成每立方米工程量所需的机械台班消耗指标。 2.方案一和方案二每1000m3工程量的直接工程费分别为多少万元 3.当工期为12个月时,试分析两方案适用的工程量范围。 4.若本工程的工程量为9000m3,合同工期为10个月,计算确定应采用哪个方案若方案二可缩短工期10%,应采用哪个方案 (计算结果保留两位小数)
选项
答案
解析 问题1: 方案一机械纯工作1小时的产量=60/12×0.3=1.5(m3/小时) 机械产量定额=1.5×8×0.8=9.6(m3/台班) 机械时间定额=1/9.6=0.10(台班/m3) 每立方米机械台班消耗量=0.10×(1+25%)=0.13(台班/m3) 问题2: 方案一直接工程费=700+1.8×100+0.13×800=984(元/m3) 每1000m3工程量直接工程费=984×1000=984000(元)=98.4(万元) 方案二直接工程费=700+1.0×100+0.375×800=1100(元/m3) 每1000m3工程量直接工程费=1100×1000-7-1100000(元)=110(万元) 问题3: 设盈亏平衡的工程量为Q,则: 方案页:C1=160+35×12+0.o984Q=580+0.0984Q 方案二:C2=200+255×12+0.11Q=500+0.11Q 令:C1=C2,则:580+0.0984Q=500+0.11Q 求得盈亏平衡点:Q=6896.55(m3) 结论:当工程量小于6896.55m3,选用方案二, 当工程量大于6896.55m3,选用方案一。 问题4: 若本工程的工程量为9000m3.合同工期为10个月时. 方案一的费用为: 160+35×10+0.0984×9000=1395.6(万元) 方案二的费用为: 200+25×10+0.1100×9000=1440(万元) 方案一的费用相对较低,因此,应采用方案一。 若方案二的工期可缩短10%,则: 方案二的费用为: 200+25×10×(1-10%)+0.1100× 9000=1415(万元) 方案一的费用还是相对较低,因此,还应采用方案一。

相关内容:工程,两个,备选,施工,方案,成本,160万元,工期,有关,35万元,200万元

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0352秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
