某工程承包商按照甲方代表批准的时标网络计划(如图6-4所示,图中箭线上方字母为工作名称,数据为每周计划投资)组织施工。 工程进展到第6周末,检查的...

作者: tihaiku 人气: - 评论: 0
问题 某工程承包商按照甲方代表批准的时标网络计划(如图6-4所示,图中箭线上方字母为工作名称,数据为每周计划投资)组织施工。 工程进展到第6周末,检查的工程实际进度为:工作D完成了4/5的工作量,工作E完成了1/3的工作量,工作F完成了3/7的工作量。 工程进展到第11周末,检查的工程实际进度为:工作G完成了1/2的工作量,工作H完成了1/3的工作量,工作I完成了2/3的工作量。 问题: (1)在图6-4中标出第6周末、第11周末的实际进度前锋线。 (2)完成该项目第1~11周末投资数据统计表(已完工程实际投资值见表6-16)。 (3)分析第6周末、第11周末的投资偏差。 (4)分析第6周末、第11周末的进度偏差(以投资表示)。
选项
答案

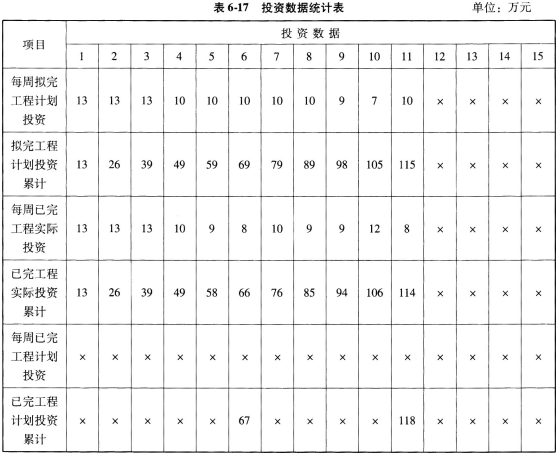

解析 该题的关键是应该明确进度前锋线的含义,当前锋线与相应工作的交点位于计算时点左侧时,表示工作拖延,该工作的已完工程计划投资数要比拟完工程计划投资数小;当前锋线与相应工作的交点位于计算时点右侧时,表示工作提前,该工作的已完工程计划投资数要比拟完工程计划投资数大。 [解析] 问题(1): 根据第6周末、第11周末检查的工程实际进度绘制的实际进度前锋线如图6-5所示。 问题(2): 得出该项目投资数据统计表,见表6-17。 问题(3): 投资偏差=已完工程计划投资-已完工程实际投资 第6周末投资偏差=67-66=1(万元),即:投资节约1万元 第11周末投资偏差=118-114=4(万元),即:投资节约4万元 问题(4): 进度偏差=已完工程计划投资-拟完工程计划投资 第6周末进度偏差=67-69=-2(万元),即:进度拖延2万元 第11周末进度偏差=118-115=3(万元),即:进度提前3万元

相关内容:工程,承包商,甲方,代表,时标,网络,计划,如图,6-4所示,图中,箭线,字母,工作,名称,投资,组织,施工,6周末,检查

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0402秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
