试题二: 某承包人在一多层厂房工程施工中,拟定了三个可供选择的施工方案,专家组为此进行技术经济分析。对各方案的技术经济指标打分见表2.1,并一致认为各经...

作者: tihaiku 人气: - 评论: 0

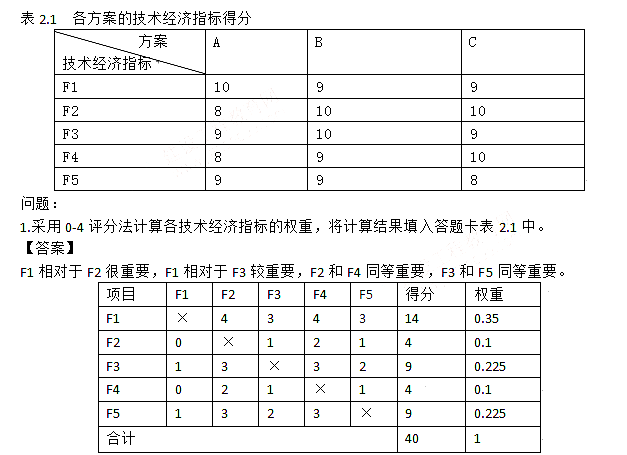

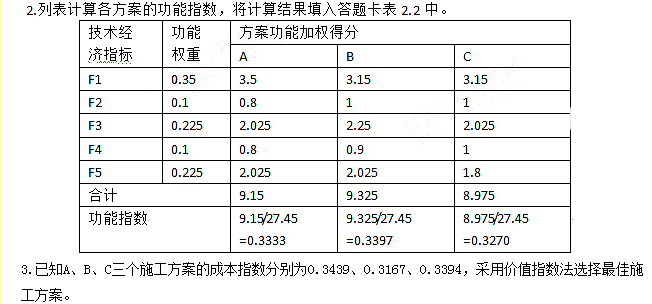

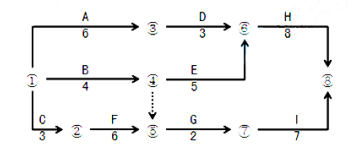

问题 试题二: 某承包人在一多层厂房工程施工中,拟定了三个可供选择的施工方案,专家组为此进行技术经济分析。对各方案的技术经济指标打分见表2.1,并一致认为各经济指标重要程度为:F1相对于F2很重要,F1相对于F3较重要,F2和F4同等重要,F3和F5同等重要。 4:该工程合同工期为20个月,承包人报送并已获得监理工程师审核批准的施工网络速度计划如图2.1所示,开工前,因承包人工作班组调整,工作A和工作E需由同一工作班组分别施工。承包人应如何合理调整该施工网络进度计划(绘制调整后的网络进度计划图)?新的网络进度计划的工期是否满足合同要求?关键工作有那些?(功能指数和价值指数的计算结果保留四位小数)
选项
答案

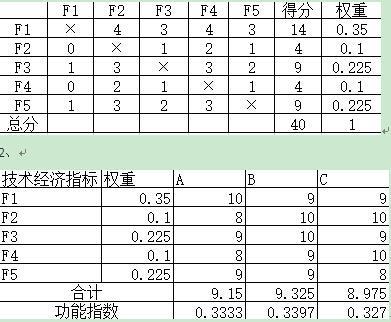

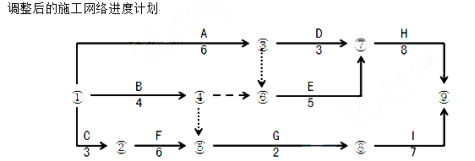

解析 1、 F1相对于F2很重要,F1相对于F3较重要,F2和F4同等重要,F3和F5同等重要。   3、A方案价值指数=0.3333/0.3439=0.9692   B方案价值指数=0.3397/0.3367=1.0726   C方案价值指数=0.3270/0.3394=0.9635   因为B方案价值指数最大,所以选B方案。   4、调整后的施工网络进度计划   新的网络计划能够满足合同要求,关键工作A,E,H工期19个月。
