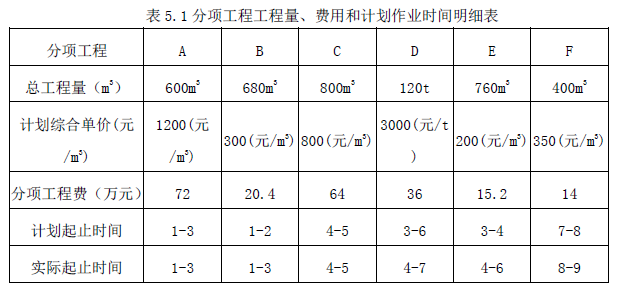

试题五【背景材料】某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包括六项分项工程,其分项工程工程量、费用和计划作业时间,见...

作者: rantiku 人气: - 评论: 0
问题 试题五【背景材料】某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包括六项分项工程,其分项工程工程量、费用和计划作业时间,见表5.1。总价措施项目费用30 万元,其中安全文明施工费20 万元,暂列金额18 万元;甲方供应材料20 万元(总包服务费率为1%,用于分项工程D)。管理费、利润与风险费以人工费、材料费、机械费之和为计算基数,费率为15%;规费、税金以分项工程、总价措施项目和其他项目之和为计算基数,费率为18%;合同工期为8 个月,工期奖罚5 万元/月(含税费)。 有关工程价款支付条件如下: 1.开工前业主向承包商支付分项工程费用(含规费和税金)的25%作为材料预付款,在 开工后的第4-7 月分4 次平均扣回; 2.安全文明施工费于开工前支付70%,剩余的30%和其他总价措施费第1-5 个月分五次 平均支付; 3.分项工程实际工程量超过计划工程量的±15%以上时,该分项工程超出部分的工程量 的综合单价调整系数为0.95 和1.05。 4.业主按当月承包商已完工程款的90%支付; 5.工程质量保证金为工程款的3%,竣工结算月一次扣留。 工程施工期间,经监理人核实的有关事项如下: 1.第5 个月发生现场签证计日工人材机费用5 万元: 2.分项工程C 开工前因设计变更增加工程量200m3,不考虑增加措施费也不影响工期; 3.甲供材料在分项工程D 上均匀使用; 4.其余作业内容及时间没有变化,每项分项工程在施工期间各月匀速施工。 问题; 1.该工程合同价为多少万元?业主在开工前应支付给承包商的材料预付款、安全文明施 工费分别为多少万元? 2.列式计算第3 个月末分项工程的进度偏差(用投资表示) 3.列式计算第5 个月业主应支付承包商的工程进度款为多少万元? 4.该工程实际总造价为多少万元? (以万元为计算单位,计算结果保留三位小数)
选项
答案
解析 问题1: (l)合同价为:(72+20.4+64+36+15.2+14+30+18+20*1%)*(1+18%)=318.364(万元) (2)材料预付款为:(72+20.4+64+36+15.2+14)*(1+18%)*25%=65.372(万元) (3)安全文明施工费:20*(1+18%)*70%*90%=14.868(万元) 问题2: 拟完工程计划投资累计=(72+20.4+36/4+15.2/2)*(1+18%)=128.62 万元 已完工程计划投资累计=(72+20.4)*(1+18%)=109.032 万元 进度偏差=109.032-128.62=-19.588 万元,进度拖延。 问题3: (1)第5 个月承包商完成工程款为: C 分项工程:800*1.15=920 420*800+80*800*0.95/10000=39.68 万元 D 分项工程: 36/4+20/4*1%=9.05 万元 E 分项工程: 15.2/3=5.067 万元 计日工费用=5*(1+15%)=5.75 元 措施项目费=(30-20*70%)/5=3.2 万元 小计:(39.68+9.05+5.067+5.75+3.2)*(1+18%)=74.041 万元 业主应支付承包商报工程款为: 74.041*90%-20/4-65.372/4=45.294 万元 问题4: 实际造价 =318.364+[5*1.15+(120*800+80*800*0.95)/10000] *1.18-18*1.18-5 =317.411 万元

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0416秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
