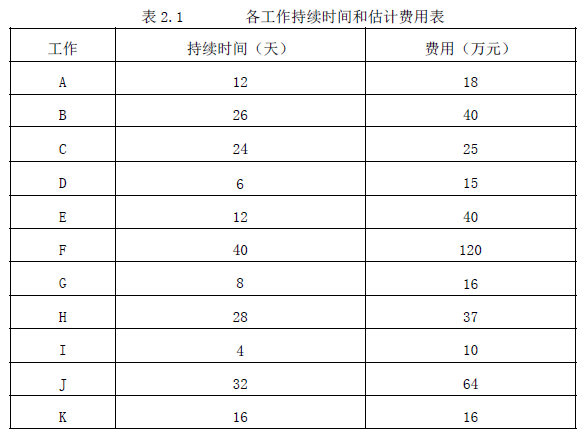

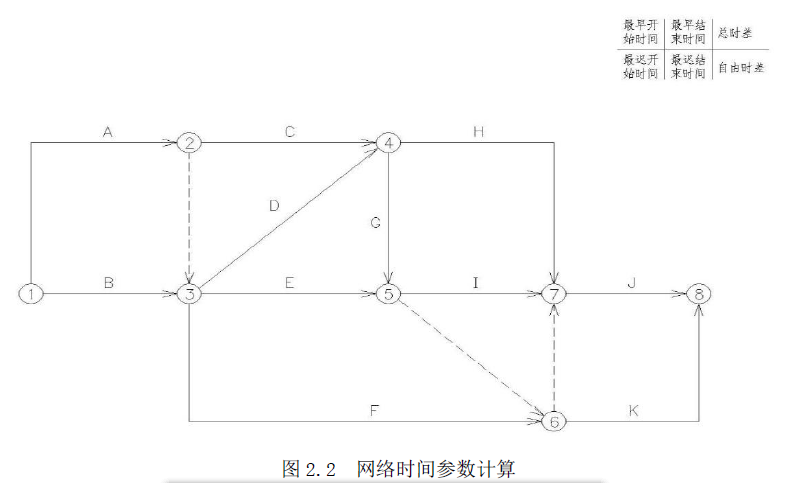

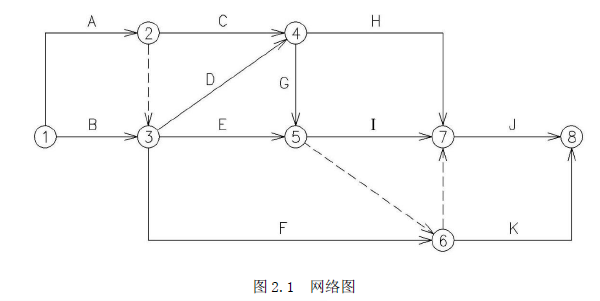

试题二【背景资料】某施工单位编制的某工程网络图,如图2.1 所示,网络进度计划原始方案各工作的持续时间和估计费用,如表2.1 所示。若施工合同规定:工程工...

作者: rantiku 人气: - 评论: 0

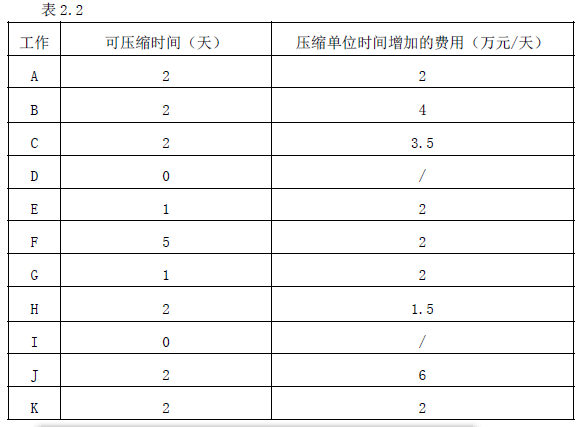

问题 试题二【背景资料】某施工单位编制的某工程网络图,如图2.1 所示,网络进度计划原始方案各工作的持续时间和估计费用,如表2.1 所示。若施工合同规定:工程工期93 天,工期每提前一天奖励施工单位3 万元,每延期一天对施工单位罚款5 万元。 问题:1. 在答题纸图2.2 上,计算网络进度计划原始方案各工作的时间参数,确定网络进度计划原始方案的关键路线和计算工期。 问题2.计算按网络进度计划原始方案实施时的综合费用。 问题3.若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用,如表2.2所示。确定该网络进度计划的最低综合费用和相应的关键路线,并计算调整优化后的总工期 (要求写出调整优化过程)。
选项
答案

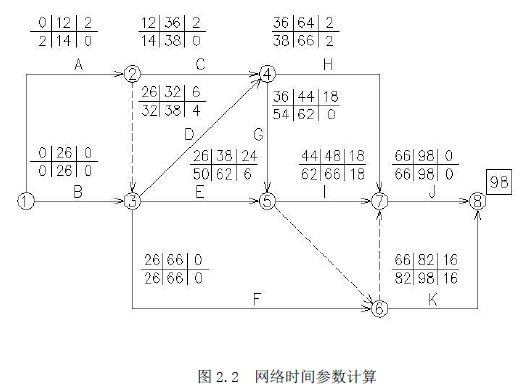

解析 问题1. 关键路线:①―③―⑥―⑦―⑧(或关键工作为B、F、J) 工期:98 天 问题2. 原始方案估计费用: 18+40+25+15+40+120+16+37+10+64+16=401(万元) 延期罚款:5*(98-93) =25(万元) 综合费用为:401+25 = 426(万元) 问题3. 第一次调整优化:在关键线路上取压缩单位时间增加费用最低的F 工作为对象压缩2 天。 增加费用:2 天*2 万元/天= 4 万元 第二次调整优化:ACHJ 与BFJ 同时成为关键工作,选择H 工作和F 工作作为调整对象,各压缩2 天。 增加费用:2 天*(1.5 万元/天+2 万元/天)= 7 万元 第三次调整优化:ACHJ 与BFJ 仍为关键工作,选择A 工作和F 工作作为调整对象,各压缩1 天。 增加费用:1 天*(2 万元/天+2 万元/天)= 4 万元 优化后的关键线路为: ①―③―⑥―⑦―⑧(或关键工作为A、C、H、J) 和①―②―④―⑦―⑧(或关键工作为B、F、J) 工期: 98-2-2-1=93(天) 最低综合费用:401+4+7+4=416(万元)
