试题五【背景资料】某工程项目合同工期为 6 个月。合同中的清单项目及费用包括:分项工程项目 4 项,总费用为 200 万元,相应专业措施费用为 16 万元...

作者: rantiku 人气: - 评论: 0
问题 试题五【背景资料】某工程项目合同工期为 6 个月。合同中的清单项目及费用包括:分项工程项目 4 项,总费用为 200 万元,相应专业措施费用为 16 万元;安全文明施工措施费用为 6 万元;计日工费用为 3 万元;暂列金额为 12 万元;特种门窗工程(专业分包)暂估价为 30 万元,总承包服务费为专业分包工程费用的 5%;规费和税金综合税率为 18%。工程预付款为签约合同价(扣除暂列金额)的 20%。于开工之日前 10 天支付,在工期最后 2 个月的工程款中平均扣回。安全文明施工措施费用于开工前同预付款同时支付。总承包服务费、暂列金额按实际发生额在竣工结算时一次性结算。业主按每月工程款的 90%给承包商付款。 问题: 1.该工程签约合同价是多少万元?工程预付款为多少万元?开工前支付安全文明施工费为多少万元? 2.列式计算第 3 月末时的分项工程及相应专业措施项目的进度偏差,并分析工程进度情况(以投资额表示)。 3.计日工费用实际发生 2 万元、特种门窗专业费用实际发生 20 万元,发生在第 5 个月,列式计算第 5 月 末业主应支付给承包商的工程款为多少万元? 4.列式计算该工程实际总造价。 (计算结果保留 3 位小数)
选项
答案

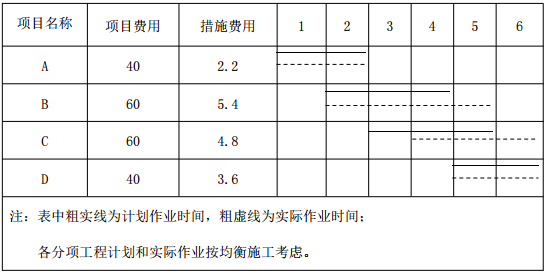

解析 问题1. 签约合同价: [200+16+6+3+12+30*(1+5%)]*(1+18%)=316.83 (万元) 工程预付款: [316.83-12*(1+18%)]*20% =60.534(万元) 安全文明施工费: 6*(1+18%)*90%=6.372 万元 问题2. 第3 个月末累计拟完工程计划投资: [40+2.2+(60+5.4)*2/3+(60+4.8)*1/3]*(1+18%)=126.732(万元) 第3 个月末累计已完工程计划投资: [40+2.2+(60+5.4)*1/2]*(1+18%) =88.382(万元) 第3 个月末进度偏差: =88.382-126.732=-38.35(万元) 第3 个月末该工程进度拖延38.35 万元。 问题3. 应支付工程款为: [(60+5.4)*1/4+(60+4.8)*1/3+(40+3.6)*1/2+2+20] *(1+18%) *90%-60.534*1/2=56.552(万元) 问题4. 实际总造价:316.83-[12+(3-2)+(30-20)*(1+5%)] *(1+18%)=289.1(万元)

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0378秒, 内存占用1.04 MB, Cache:redis,访问数据库18次
