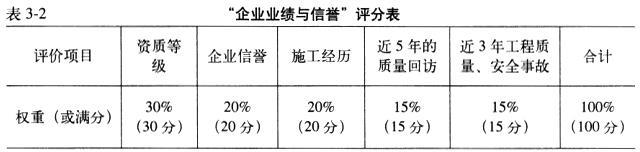

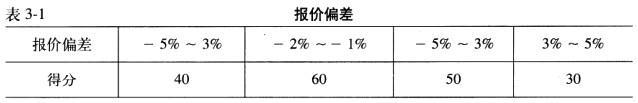

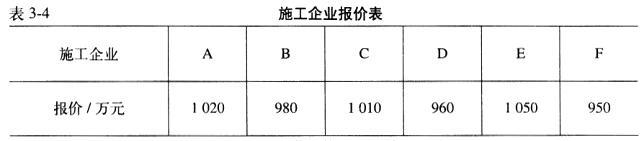

问题 某工程项目,已完成施工招标前的各项准备工作,某监理单位受业主委托制定了评标 方法与原则。确定评标采用加权综合评分法;评分的方法及原则如下: 1.加权综合评分从以下三个方面加以评价,并根据工程特点和具体情况分析赋予不同的权重。 (1)“投标报价”占50%; (2)“施工企业的业绩和信誉”占30%; (3)“企业的施工及管理能力”占20%。 2.“投标报价”方面的评分按满分100分计。具体评分时从以下三个方面评价,并各占不同权重的分值。 (1)报价偏差一满分为60分(即占60%权重),根据投标人所报标价与标底(本工程项目标底为1 000万元)的偏差的正、负和大小按表3-1标准打分。 (2)报价费用组成的合理性一满分为30分(即占30%权重)。 (3)三材用量的合理性一满分为1 0分(即占10%权重)。 3.“企业业绩与信誉”方面的评分按满分100分计,具体评分时按以下五个方面分别评价,其各自占有的权重如表3-2所示。 4.“企业施工与管理能力”方面的评分按满分100分计,具体评分时按以下三个方面分别评价,其各自占有的权重如表3-3所示。 发布施工招标的公告后,共有十四家施工企业申请投标,经过资格预审,有五家企业未通过资格审查,故只有九家施工企业参加投标。另外,在投标的九家企业中,有三家在开标及评标时被发现其投标文件不符合要求而被撤销,最后只余下六家施工企业的标书参与评标。这六家企业的报价分别如表3-4所示。 5.综合评价的满分为300分,三个方面的满分均为100分,三个方面的最低合计分均不得低于60分。 问题: 1.请根据各企业的报价,对“报价偏差”项进行评分。 2.评标组根据各企业投标情况及企业情况,对各个评价项目进行评定打分的结果如表3-5所示,请按综合评分法对各投标企业进行综合评分,计算各家企业的综合得分。
选项
答案

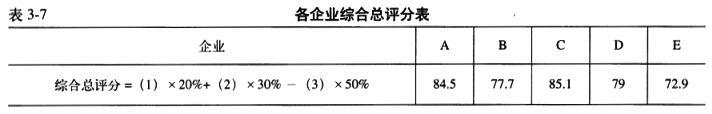

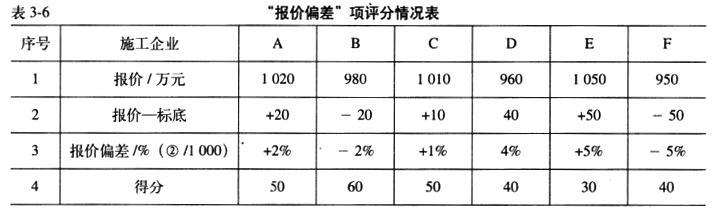

解析 1.对各家企业报价的“报价偏差”项进行评分如表3-6所示。 2.对各家企业的投标进行综合评分。 (1)对“业绩与信誉”方面的综合评分,从试题表3-5可知: A得分=3 0+18+17+15+15=95(分) B得分=20+10+10+10+12=62(分) C得分=30+18+17+15+13=93(分) D得分=25+20+10+15+15=85(分) E得分=30+20+15+14+13=92(分) F得分=25+20+10+10+12=77(分) (2)对“施工管理能力”方面的综合评分,从试题表3-5可知: A得分=15+40+25=80(分) B得分=15+3 6+20=71(分) C得分=20+45+25=90(分) D得分=18+43+24=85(分) E得分=18+45+27=90(分) F得分=16+40+24=80(分) (3)对“投标报价”方面的综合评分,从表3-5及“报价偏差”计算结果可知: A得分=25+8+50=83(分) B得分=20+8+60=88(分) C得分=20+9+50=79(分) D得分=25+8+40=73(分) E得分=20+8+30=58(分)(低于标准要求的最低限分数值60分,故被淘汰) F得分=20+7+40=67(分) 各家企业的综合总评分如表3-7所示。 3.根据综合总评分结果,施工企业C应为中标单位。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0453秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
