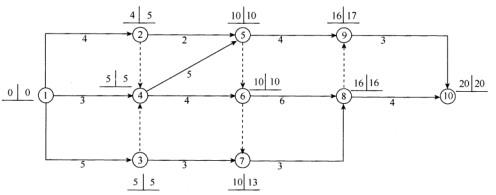

某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()。A:工作4-6为关键工作 B:工作2-5的总时差为4 C:工作...

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()。
选项 A:工作4-6为关键工作 B:工作2-5的总时差为4 C:工作7-8的自由时差为3 D:工作3-7的自由时差为2 E:工作5-9的总时差为
答案 BCD
解析 本题考核的是双代号网络计划时间参数的计算。关键线路为:①—③—④—⑤—⑥—⑧—⑩。工作2-5的总时差=10-4-2=4天。工作7-8的自由时差=16-10-3=3天。工作3-7的自由时差=10-5-3=2天。工作5-9的总时差=17-10-4=3天。

相关内容:工程,代号,网络,计划,下图,图中,节点,时间,工作,关键,时差

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0310秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
