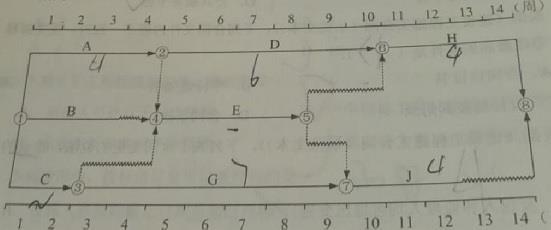

问题 某工程项目双代号时标网络计划如下图所示,其中工作E的总时差和自由时差,分别为( )。
选项 A、1周,1周 B、2周,0周 C、2周,1周 D、3周,2周
答案 C
解析 本题考查的是双代号时标网络图。自由时差指的是该工作的紧后工作的波浪线的最小值,E工作的紧后工作有两个,分别是H工作和J工作,E工作紧后有两个波浪线,其持续时间分别为2和1,那么E的自由时差则为1,然而总时差指的是该工作其后各工作的波浪线的持续时间之和的最小值,E工作后的波浪线的持续时间分别为E→H(2),E→J(3),那么最小值为2,所以其总时差为2。参见教材P291~294。
