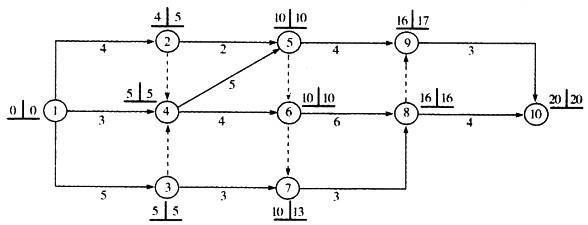

问题 某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()
选项 A:工作1-2为关键工作 B:工作2-5的总时差为3 C:工作7-8的自由时差为3 D:工作3-7的自由时差为2 E:工作5-9的总时差为
答案 CD
解析 关键线路为:①—③—④—⑤—⑥—⑧—⑩。工作2—5的总时差=10-4-2=4。工作7-8的自由时差=16-10-3=3。工作3—7的自由时差=10-5-3=2。工作5—9的总时差=17-10-4=3。
