问题 A、B工作完成后C工作开始,C工作完成后D、E两项工作开始。已知A、B、C、D、E五项工作持续时间分别为3d、2d、4d, 3d、5d,A、B工作最早开始时问分别为8d、 12d,D、E工作最迟完成时间分别为25d、26d,则A工作的最迟开始时间应为()。
选项 A.11d B. 14d C. 19d D. 17d

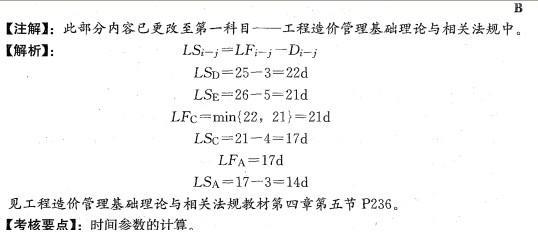

答案 B
