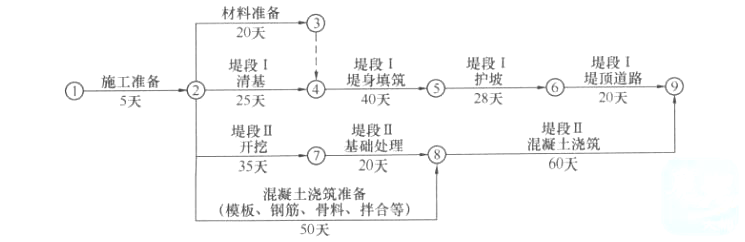

承包人承担某堤防工程,工程项目的内容为堤段Ⅰ(土石结构)和堤段Ⅱ(混凝土结构),合同双方依据《堤防和疏浚工程施工合同范本》签订了合同。签约合同价为600万...

作者: rantiku 人气: - 评论: 0

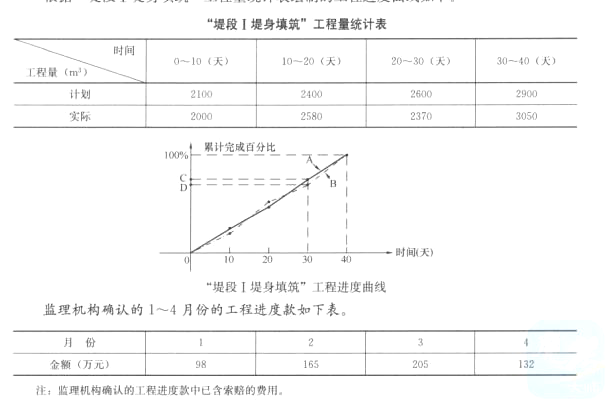

问题 承包人承担某堤防工程,工程项目的内容为堤段Ⅰ(土石结构)和堤段Ⅱ(混凝土结构),合同双方依据《堤防和疏浚工程施工合同范本》签订了合同。签约合同价为600万元,合同工期为120天。 合同约定: (1)工程预付款为签约合同价的10%;当工程进度款累计达到签约合同价的60%时,从当月开始,在2个月内平均扣回。 (2)工程进度款按月支付,保留金(质量保证金)在工程进度款中按5%预留。 经监理机构批准的施工进度计划如下图。 由于发包人未及时提供施工图纸,导致“堤段Ⅱ混凝土浇筑”推迟5天完成,增加费用5万元。承包人在事件发生后向发包人提交了延长工期5天,补偿费用5万元的索赔申请报告。 根据“堤段Ⅰ堤身填筑”工程量统计表绘制的工程进度曲线如下。 问题: 1.指出网络计划的工期和关键线路(用节点表示)。 2.承包人向发包人提出的索赔要求合理吗?说明理由。承包人提交索赔申请的做法有何不妥?写出正确的做法。索赔申请报告中应包括的主要内容有哪些? 3.指出“堤段Ⅰ堤身填筑”工程进度曲线中的
选项 A、B分别代表什么?并计算C、D值。 4.计算3月份应支付的工程款。
答案

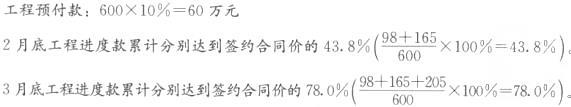

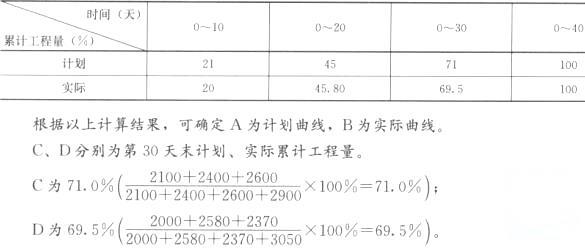

解析 1.网络计划的工期120天。关键线路为①→②→⑦→⑧→⑨。 2.(1)索赔要求合理。因为事件的责任方为发包人,“堤段Ⅱ混凝土浇筑”为关键工作,影响工期5天。 (2)向发包人提交索赔通知报告不妥。正确的做法应是:向监理人提交索赔通知报告。 (3)索赔通知报告主要内容:索赔理由、要求追加的付款金额和(或)延长的工期,并附必要的记录和证明材料。 3.A代表计划进度曲线;B代表实际进度曲线;C为71.0%;D为69.5%。 4. 按合同约定,工程预付款应从3月份开始起扣。 3月份,工程预付款扣回金额:30万元 保留金预留金额:205*5%=10.25万元 应支付工程款金额:205-30-10.25=164.75万元 或者:应支付的工程款205-600*10%2-205*5%=164.75万元 1.(1)通过工作、节点计算时间参数,总时差为最小的工作为关键工作,由关键工作组成的线路为关键线路。 (2)最长线路法计算总工期、确定关键线路(关键工作)。线路最长者为关键线路,关键线路上的工作为关键工作,最长线路上工作持续时间之和为总工期。 本题采用最长线路法计算: 线路一:①→②→③→④→⑤→⑥→⑨(5+20+40+28+20=113天) 线路二:①→②→④→⑤→⑥→⑨(5+25+40+28+20=118天) 线路三:①→②→⑦→⑧→⑨(5+35+20+60=120天) 线路四:①→②→⑧→⑨(5+50+60=115天) [解答分析]这是一道进度计划方面的考题,考核考生对网络进度计划时间参数、概念及计算方法的掌握。 2.在《水利水电工程标准施工招标文件》(2009年版)中,对发包人工期延误的规定:“在履行合同过程中,由于发包人的下列原因造成工期延误的,承包人有权要求发包人延长工期和(或)增加费用,并支付合理利润。需要修订合同进度计划的,按照约定办理。……(5)提供图纸延误;…”承包人提出索赔程序规定:“承包人应在发出索赔意向通知书后28天内,向监理人正式递交索赔通知书。索赔通知书应详细说明索赔理由以及要求追加的付款金额和(或)延长的工期,并附必要的记录和证明材料”。 [解答分析]这是一道有关《水利水电工程标准施工招标文件》(2009年版)中进度条款的题目,考核对影响进度事件的责任认定,以及履行合同的相关程序的掌握。 3.在进度曲线图中,A、B分别代表计划、实际两条曲线,横坐标代表时间,纵坐标代表累计工程量(一般用百分数表示)。下表为累计工程量计算结果。 [解答分析]这是一道有关进度曲线图的题目,考核考生对进度曲线图有关内容的掌握。 4.按合同约定,计算有关款项。 [解答分析]这是一道有关工程款结算的题目,考核有关工程预付款预付与扣回、质量保证金的扣留、工程进度款等计算。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0676秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
