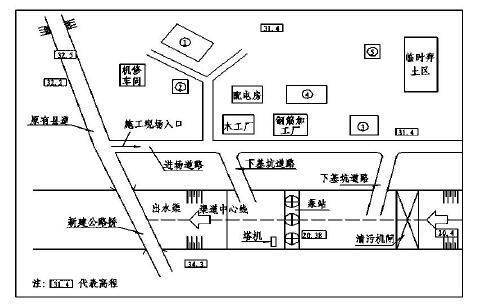

背景资料 某泵站枢纽工程由泵站、清污机闸、进水渠、出水渠、公路桥等组成,施工现场地面高程为 31.0m-31.4m,泵站底板建基面高程为20.38...

作者: rantiku 人气: - 评论: 0
问题 背景资料 某泵站枢纽工程由泵站、清污机闸、进水渠、出水渠、公路桥等组成,施工现场地面高程为 31.0m-31.4m,泵站底板建基面高程为20.38m,钻探资料表明,地基18.5m-31.4m 高程范围内为黏土, 12.0m-18.5m 高程范围内为中砂,该砂层地下水具有承压性,承压水位为29.5m。 承包人在施工进水方案中提出,基坑开挖时需要采取降水措施,降水方案有管井降水和轻型井 点降水两个方案。根据施工需要,本工程主要采用泵送混凝土施工,现场布置有混凝土拌合系统、 钢筋加工厂、木工厂,预制构件厂、油料库等临时设施,其平面布置示意图如下。 图中①、②、③、④、⑤为临时设施(混凝土拌合系统、零星材料仓库、预制构件厂、油料库、 生活区)代号。 问题: 1.根据有利生产、方便生活、易于管理、安全可靠的原则,指出示意图中代号中①、②、③、 ④、⑤所对应临时设施的名称。 2.简要说明基坑开挖时需要降水的理由,指出哪个降水方案较适用于本工程,并说明理由。 3.根据《建设工程安全生产管理条例》,承包人应当在图中哪些地点和设施附近设置安全警示 标志? 4.根据《特种作业人员安全技术考核管理规则》和本工程施工的实际情况,本工程施工涉及哪 些特种作业?
选项
答案
解析 1.①生活区②零星材料仓库③混凝土拌合系统④预制构件厂⑤油料库。 2.(1)降水理由:该地基承压水位(29.5m)高于建基面(20.38m),建基面以下黏性土隔水 层厚度(1.88m)较薄,不满足压重要求。 (2)管井降水方案适用于本工程,理由是中砂地层承压水位较高,涌水量较大。 3.施工现场入口、油料库、塔机、配电房、下基坑道路进口处、脚手架、围堰、工程拆除部位、 木工厂等(共4 分,答对一项得1 分,答对4 项以上得4 分)。 4.本工程特种作业包括:电工作业、起重机械操作、金属(或钢筋)焊接作业、高处作业等。
