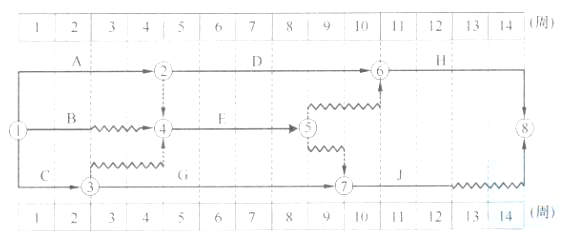

某工程双代号时标网络计划如下图所示,则工作B的自由时差和总时差()。 A、 均为2周 B、 分别为2周和4周 C、 均为4周 D、 分别为...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,则工作B的自由时差和总时差()。
选项 A、 均为2周 B、 分别为2周和4周 C、 均为4周 D、 分别为3周和4周
答案 B
解析 新版教材P138:总时差,是指在不影响总工期的前提下,工作可以利用的机动时间。自由时差,是指在不影响其紧后工作最早开始的前提下,工作可以利用的机动时间。可直接看出工作B的自由时差为2周。由图可知,工作B处于两条线路上(①→④→⑤→⑥→⑧,①→④→⑤→⑦→⑧),两条线路的自由时差总和分别为4、5,工作B机动时间取两者最小值。在不影响总工期的情况下,其机动时间为4周,即总时差为4周。可见,正确选项是B。
